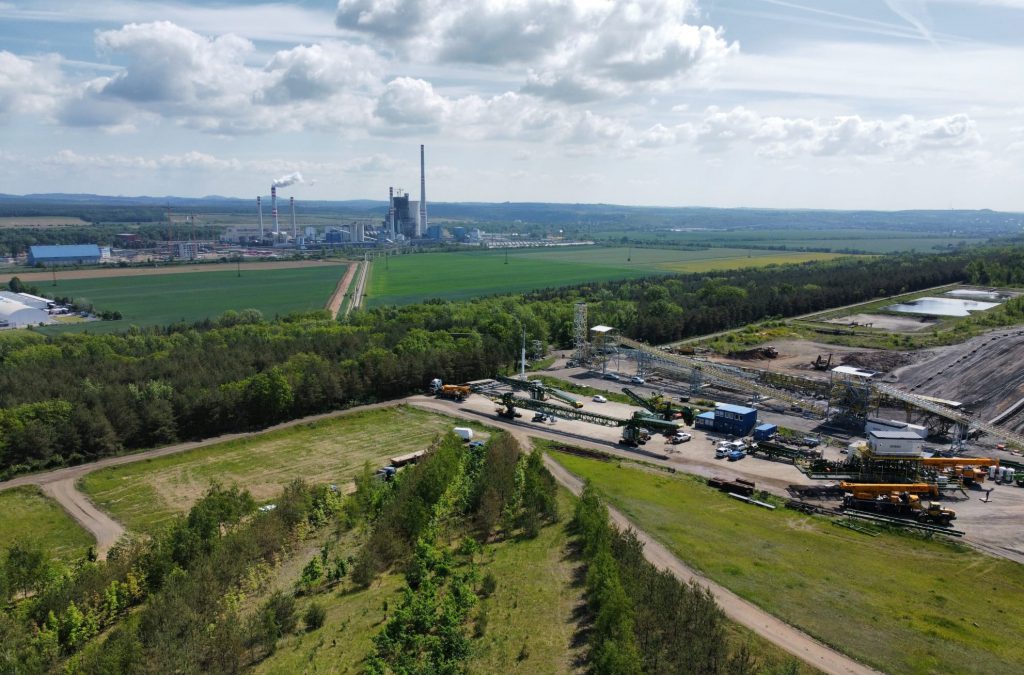

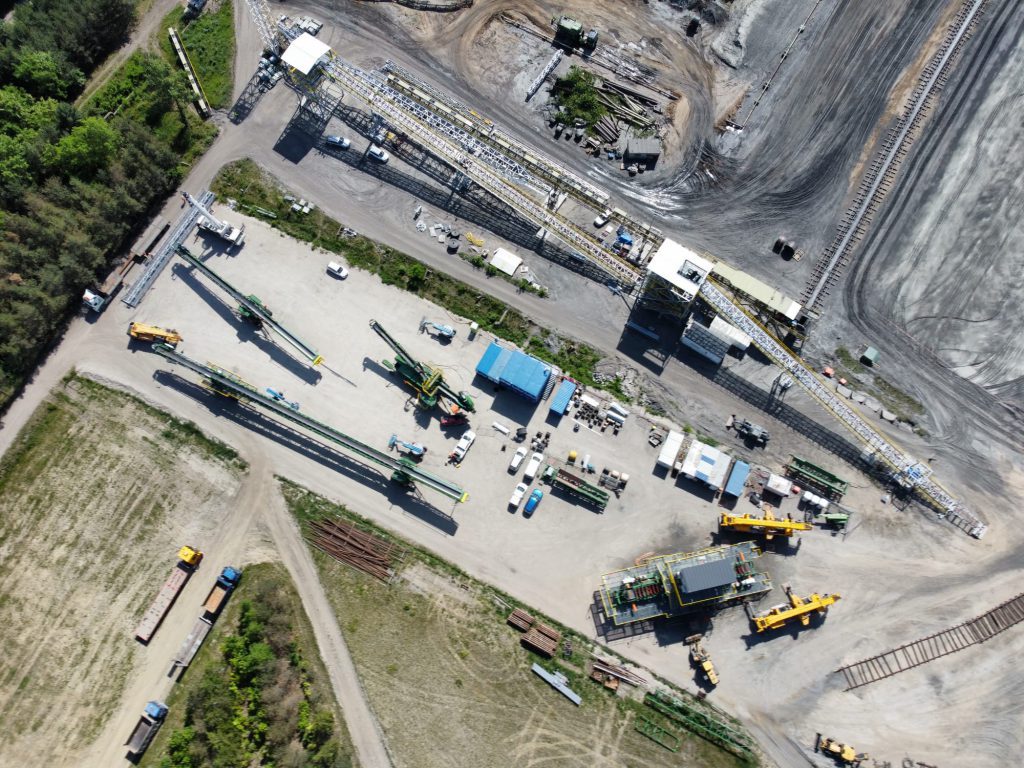

Redeponizace, doprava a prodej VEP na EGT

26.05.2026

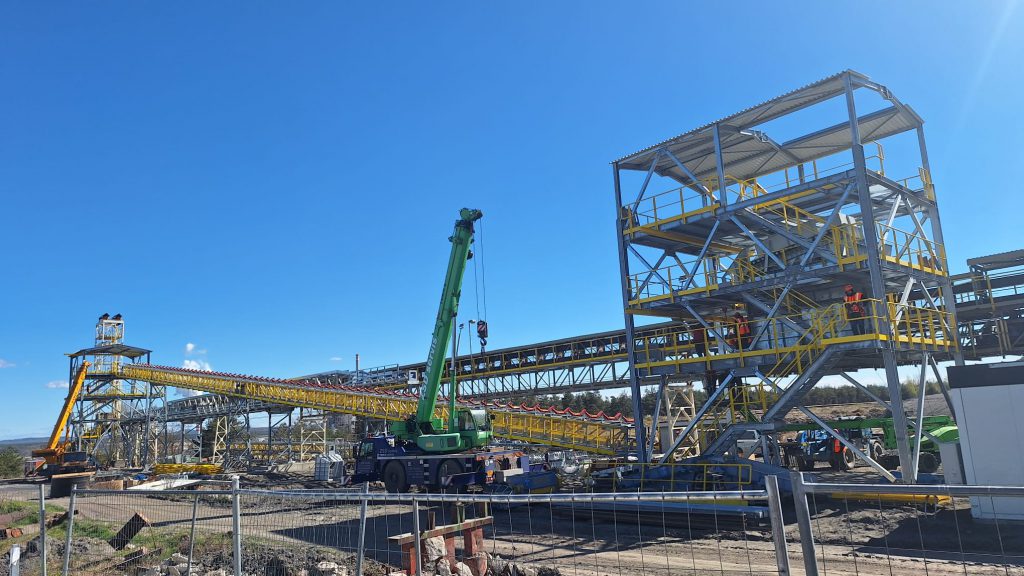

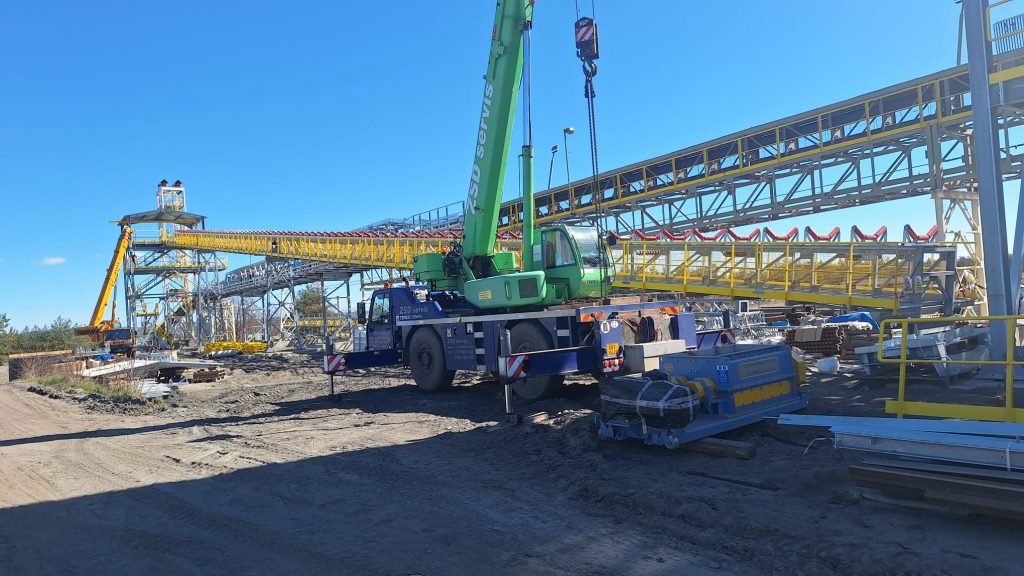

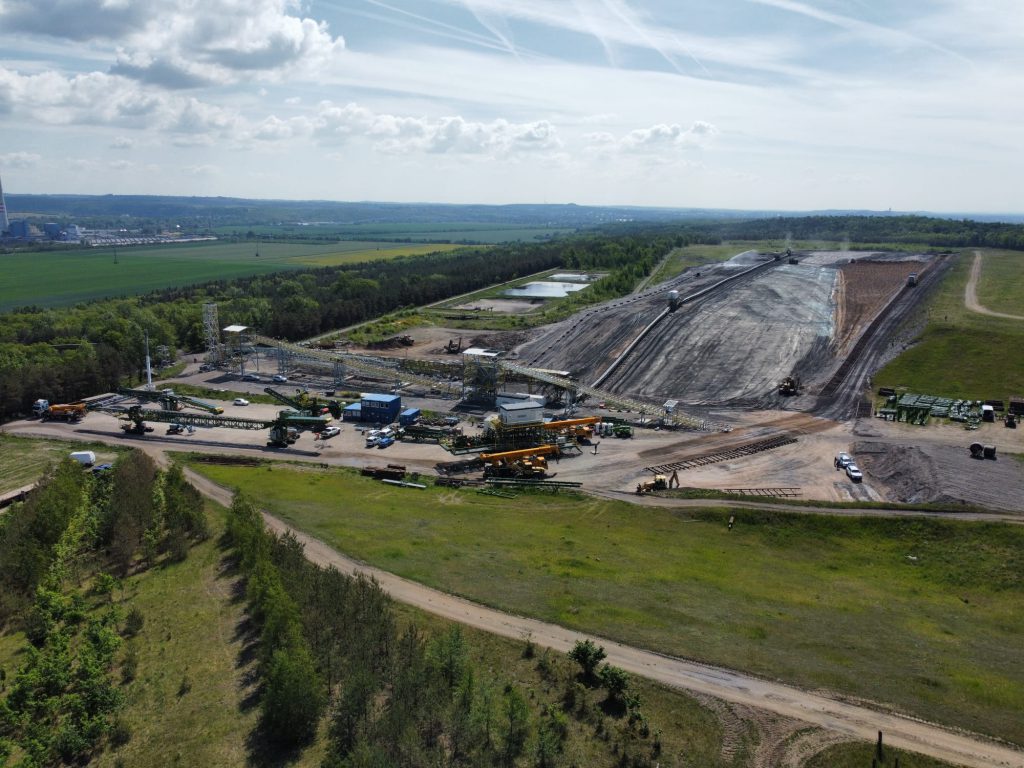

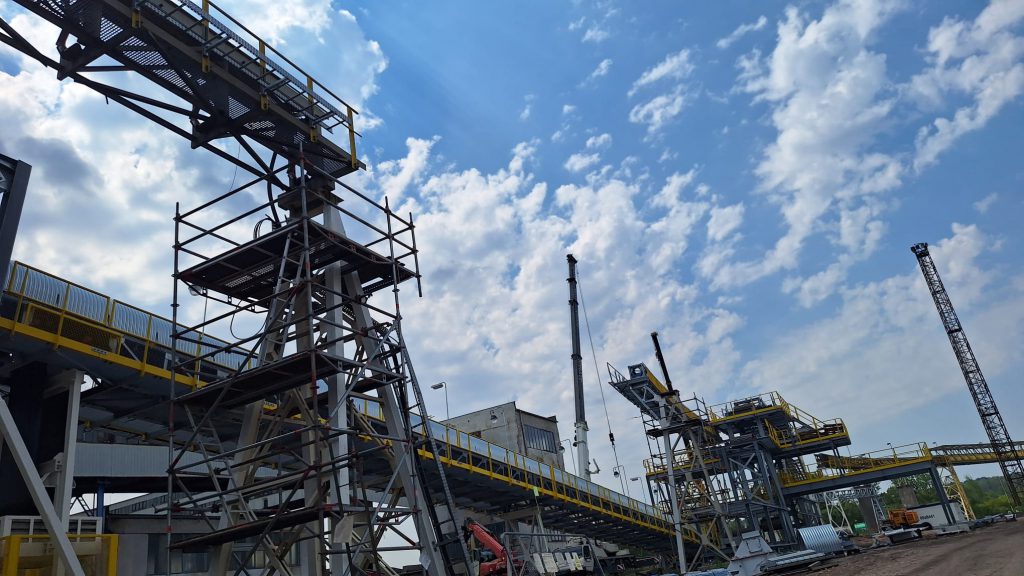

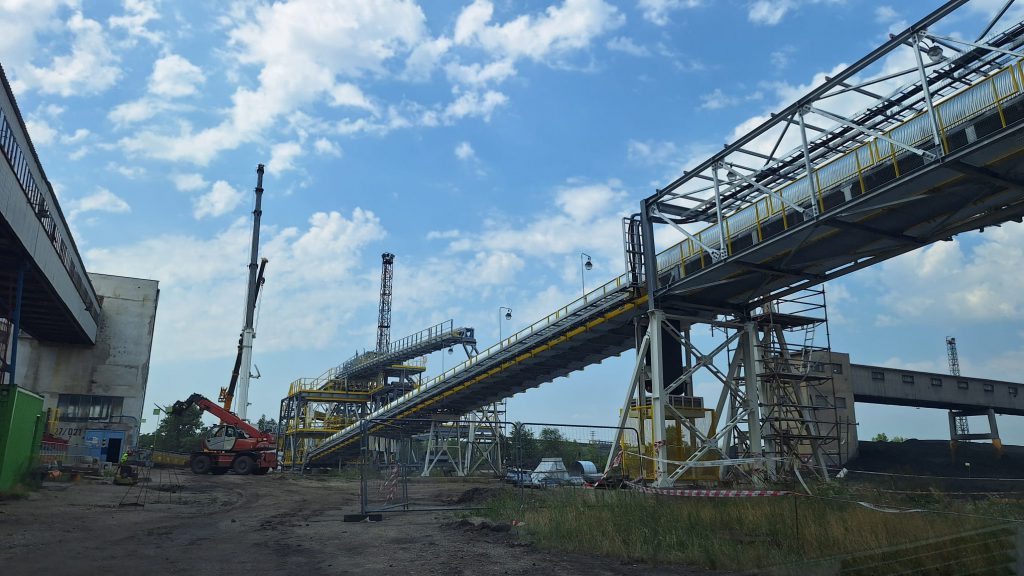

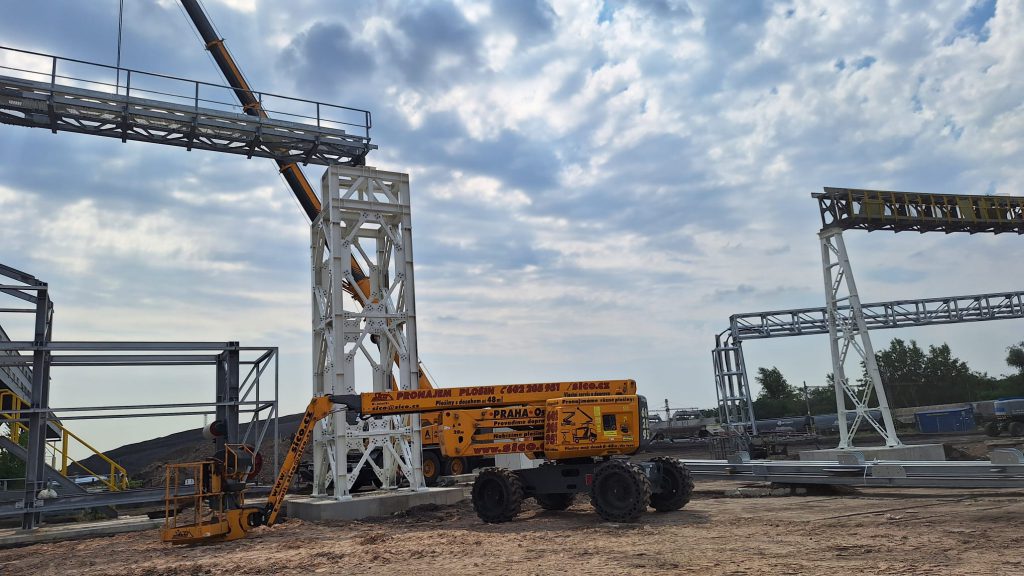

Práce na projektu Redeponizace certifikovaného stabilizátu na elektrárně Mělník pokračují.

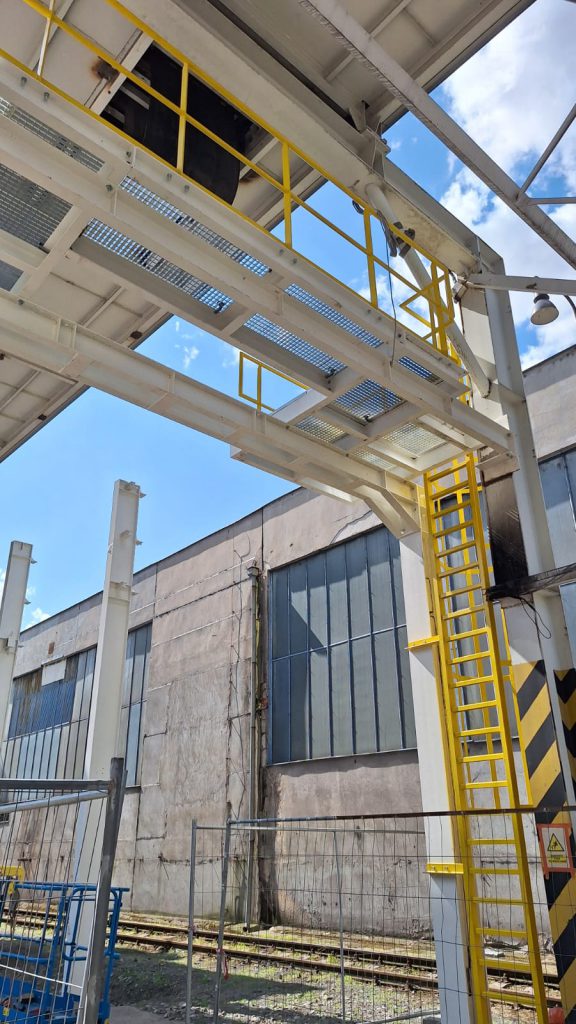

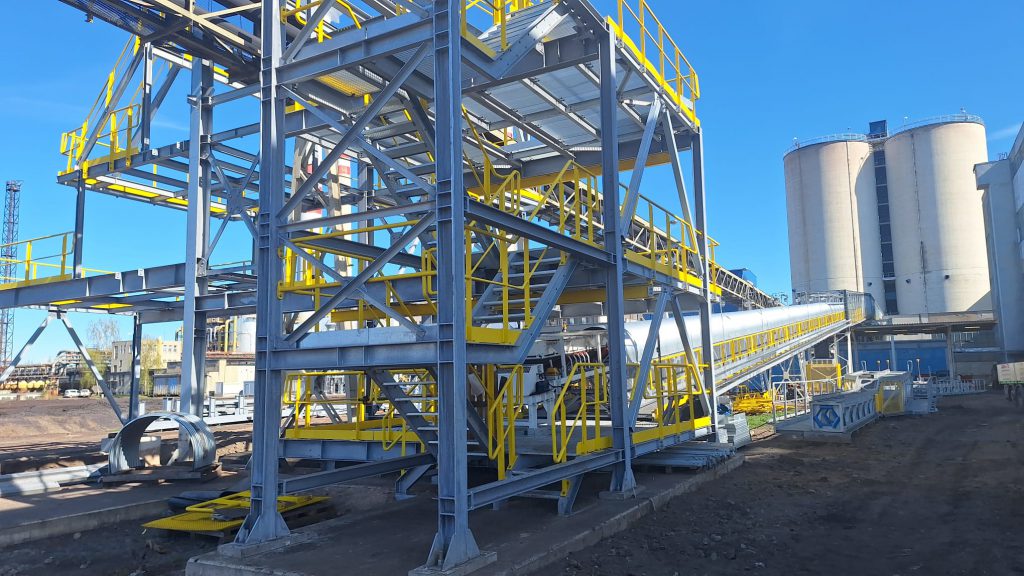

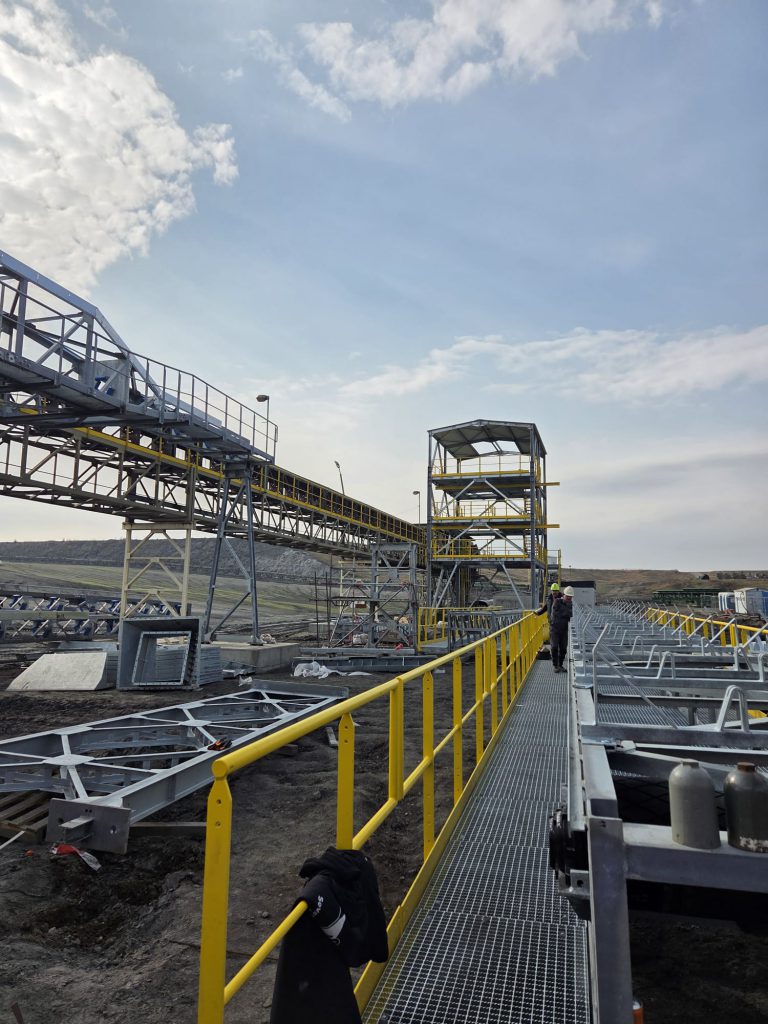

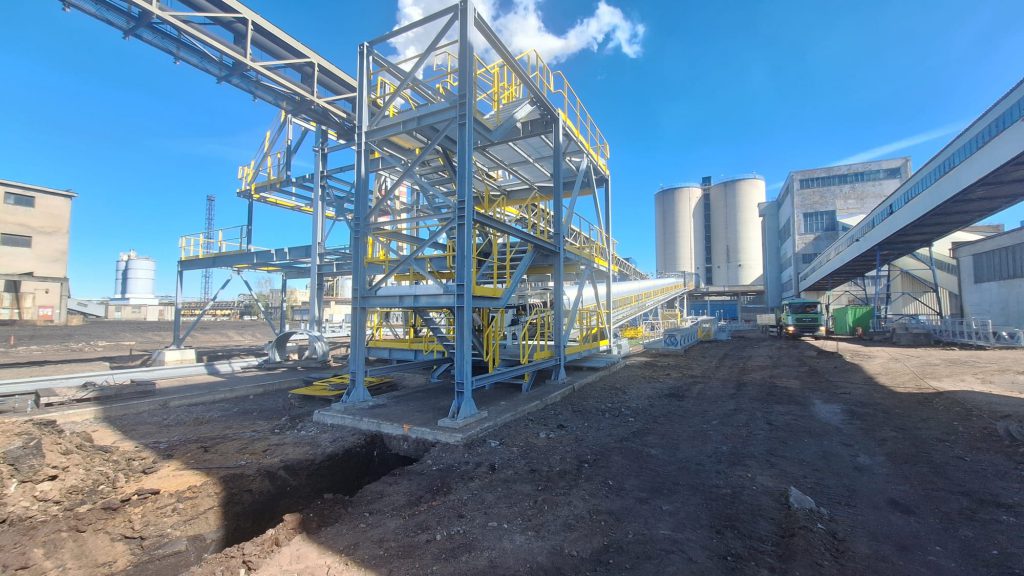

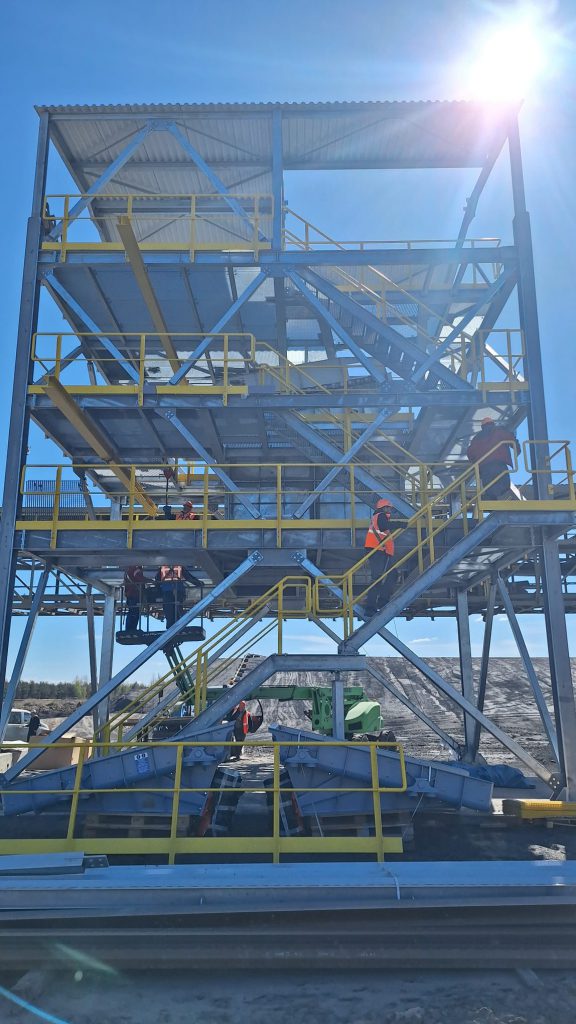

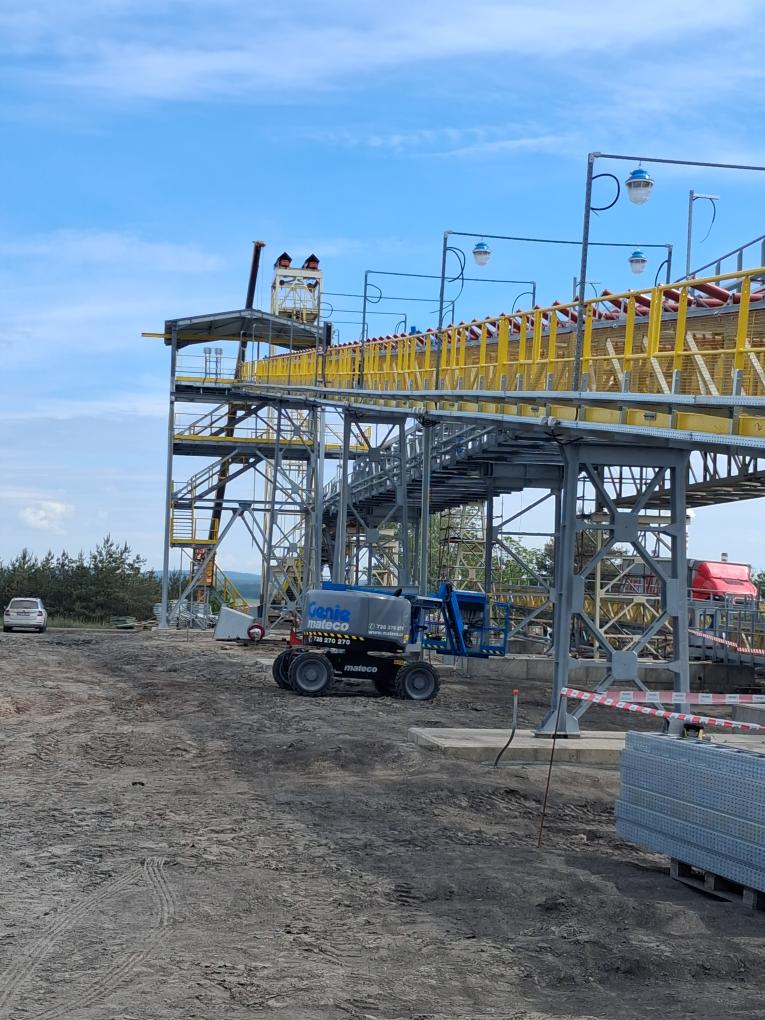

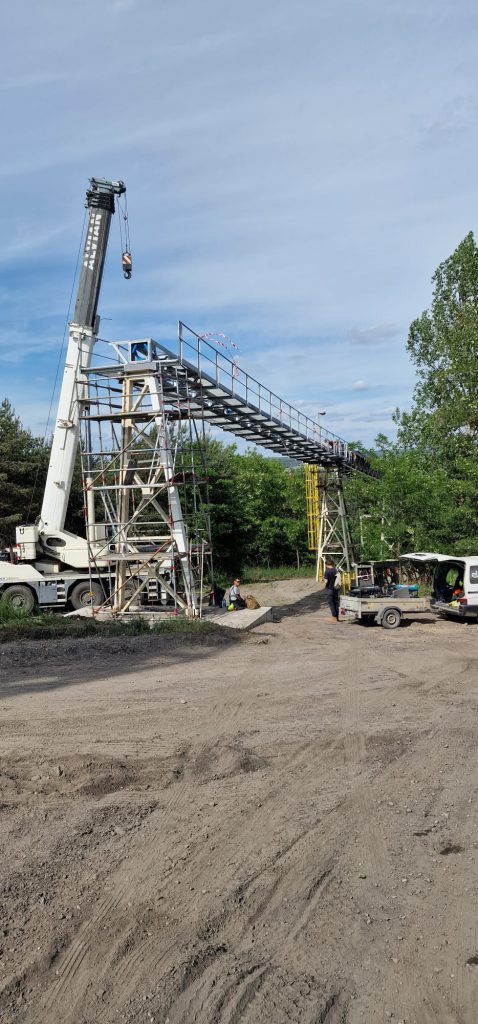

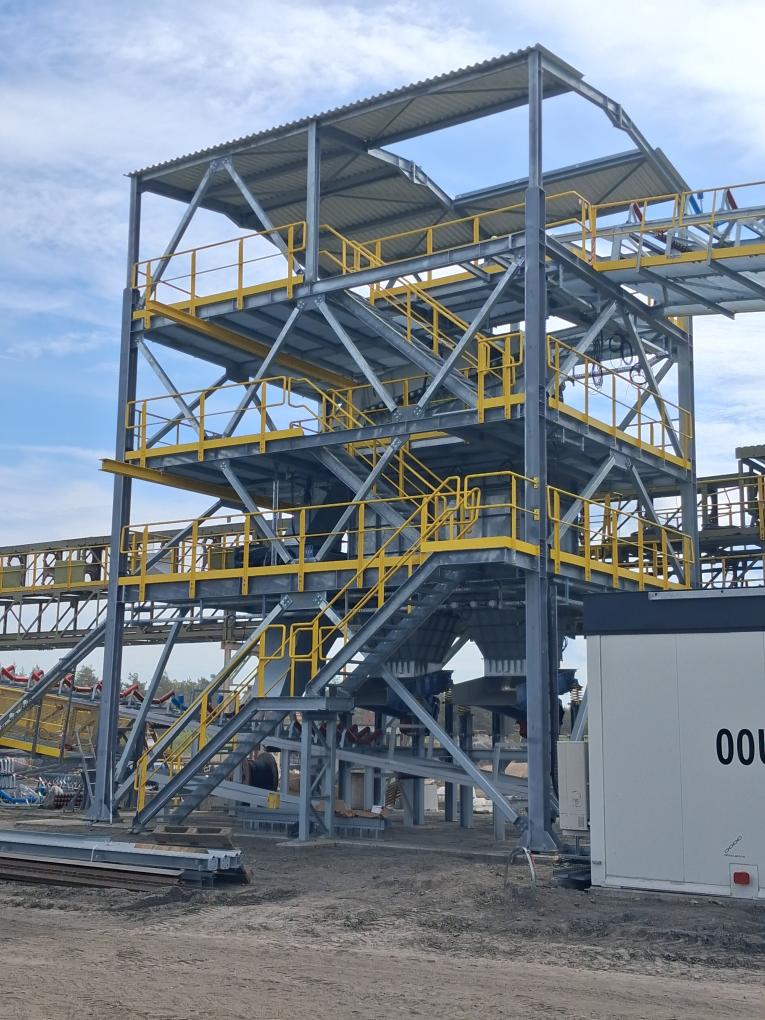

Stavba přesypových věží PV1, PV2 vč. vnitřní technologie a souvisejících technologických mostů PD1, PD2, PD3 v lokalitě Panský les je dokončena.

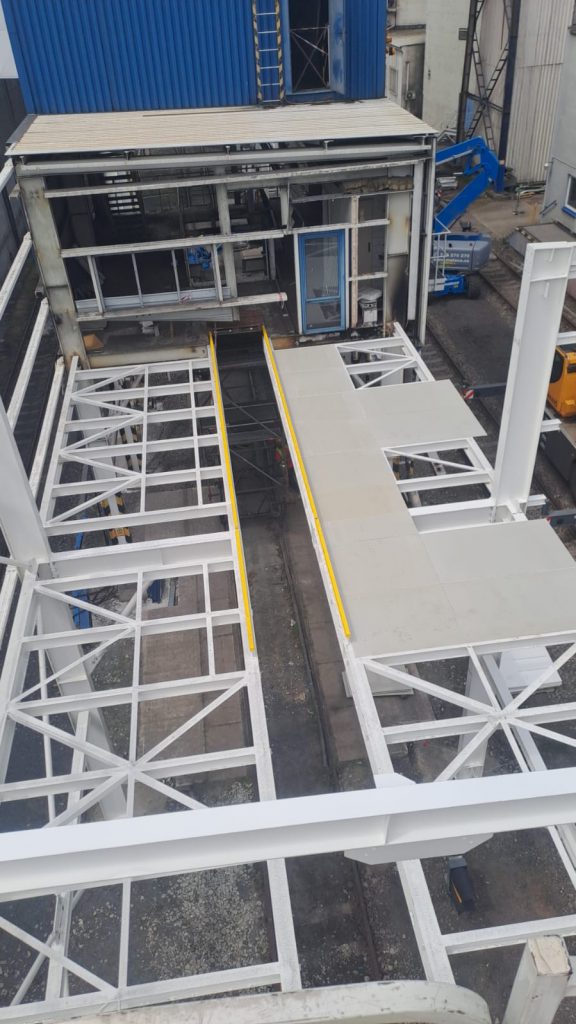

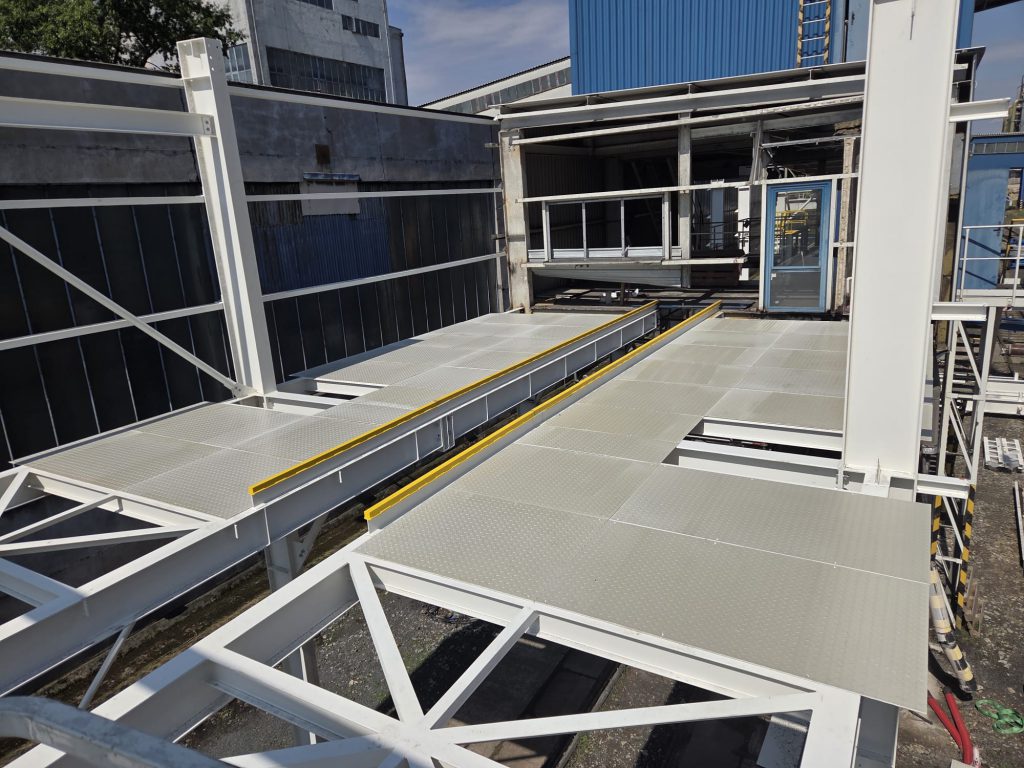

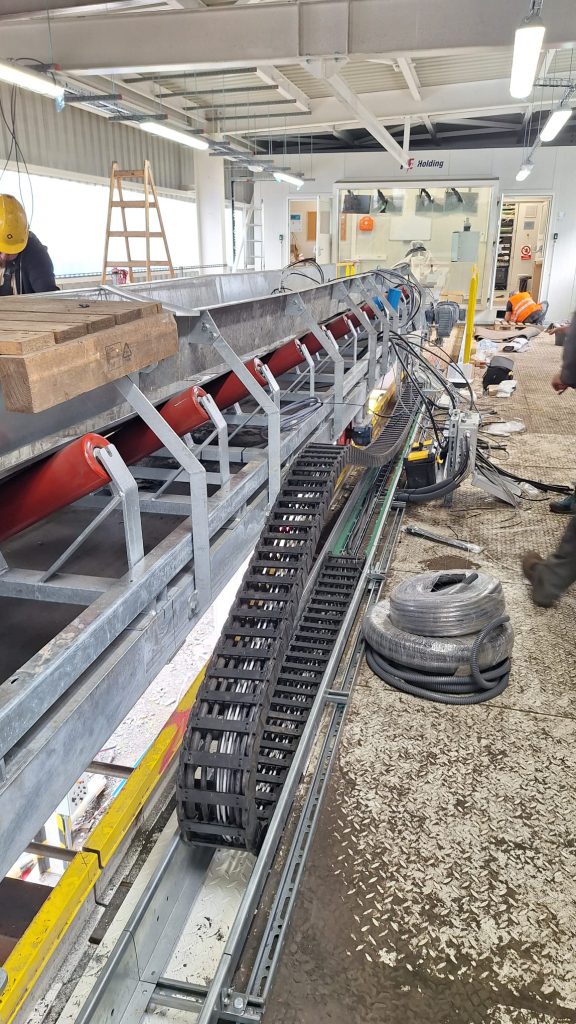

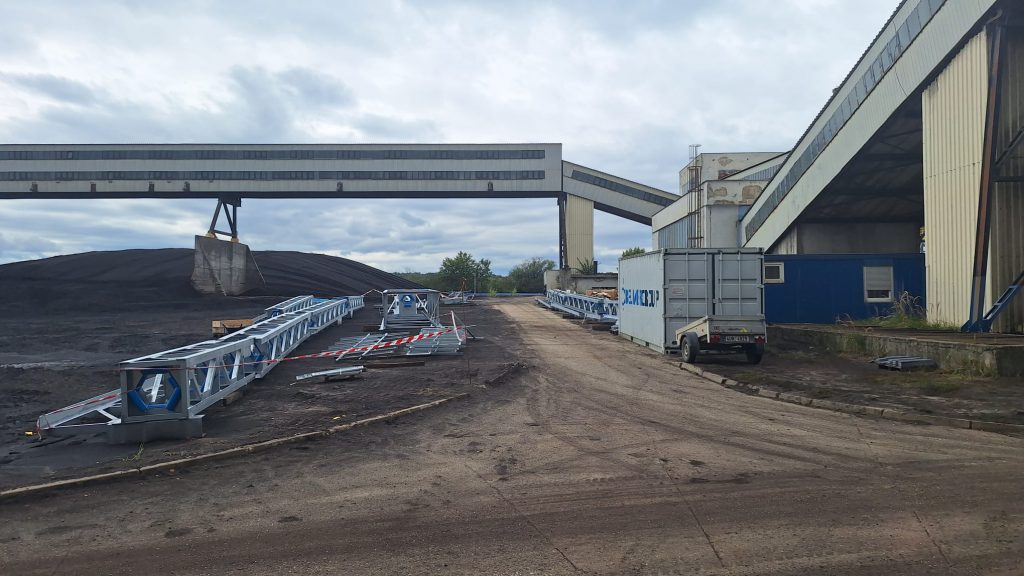

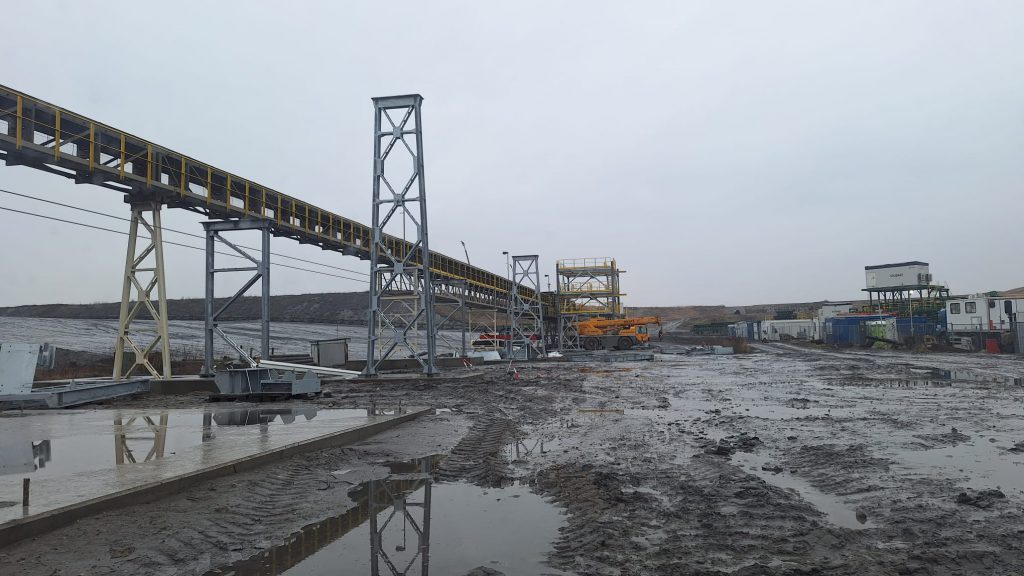

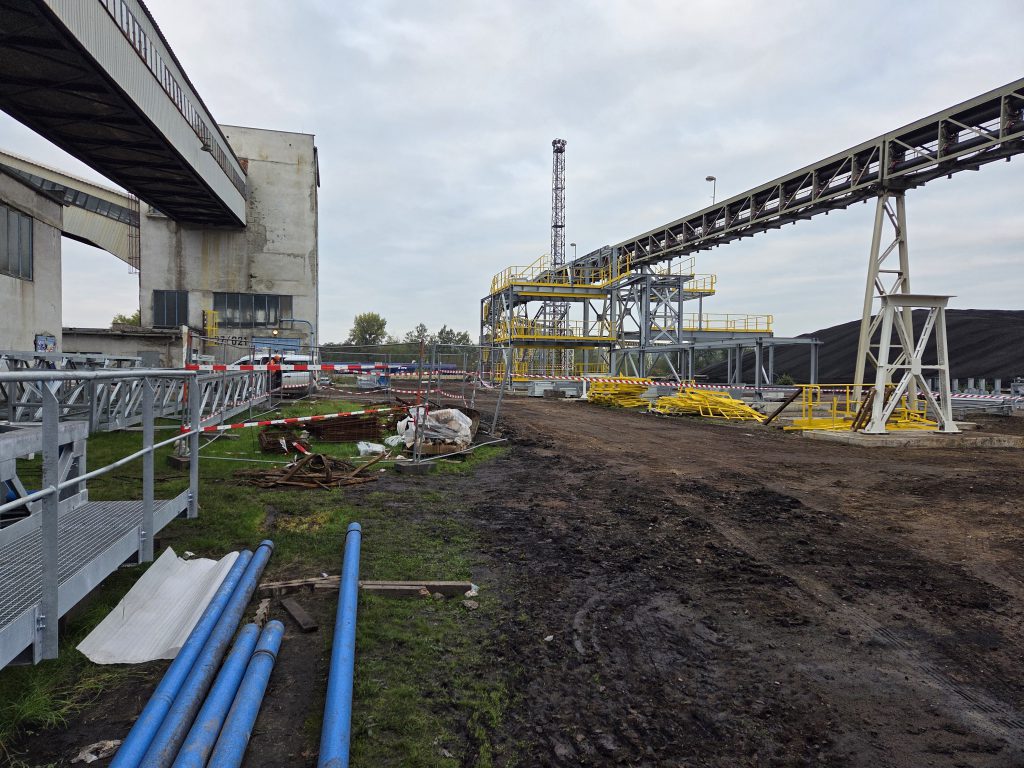

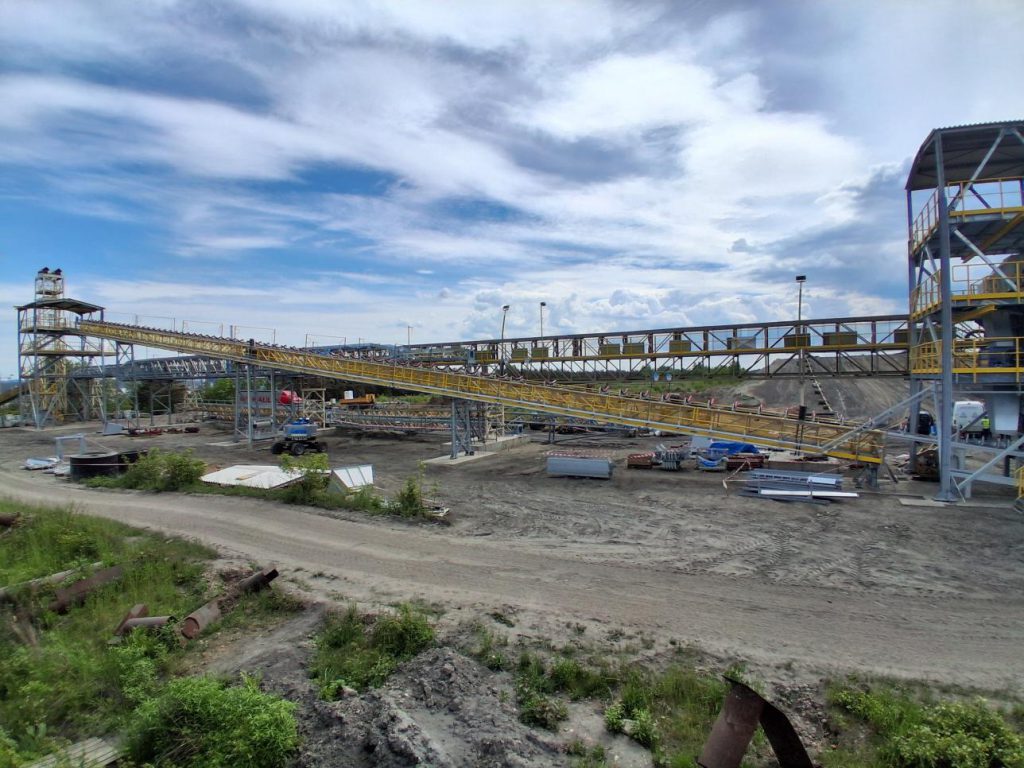

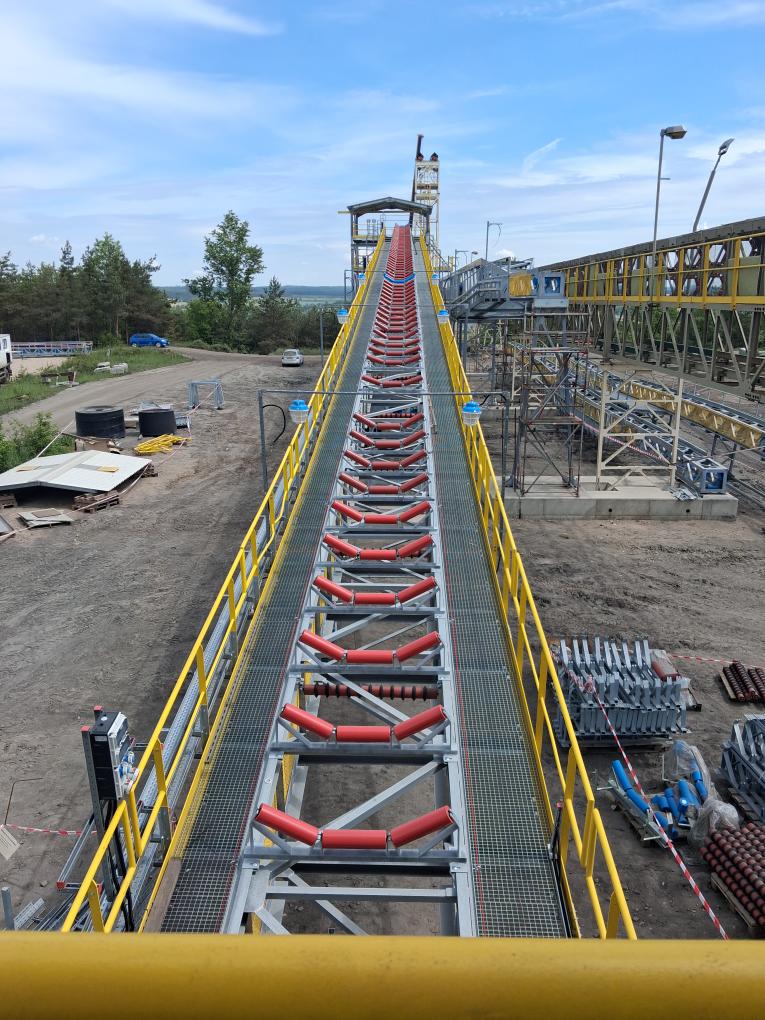

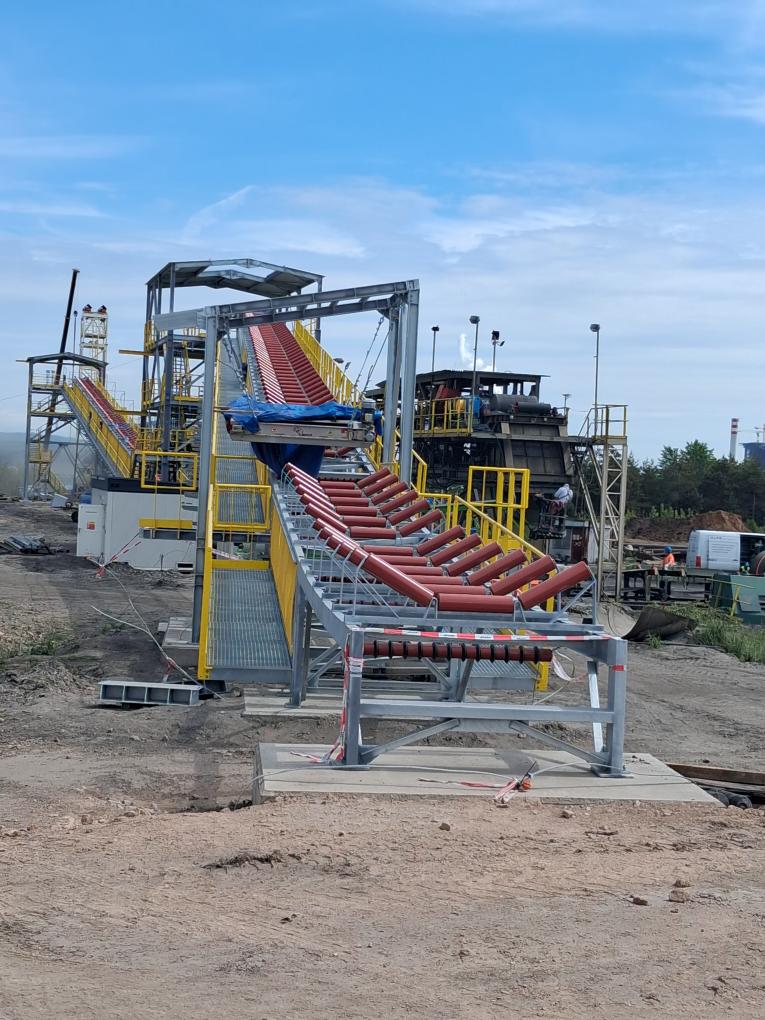

Momentálně započala vlastní přestavba stávajícího trubkového dopravníku KOCH v celé jeho dopravní délce a to demontáží gumového pásma v dotčených úsecích.

Dále se pokračuje demontáží původních mostových polí a úpravou stávajících ocelových konstrukcí.

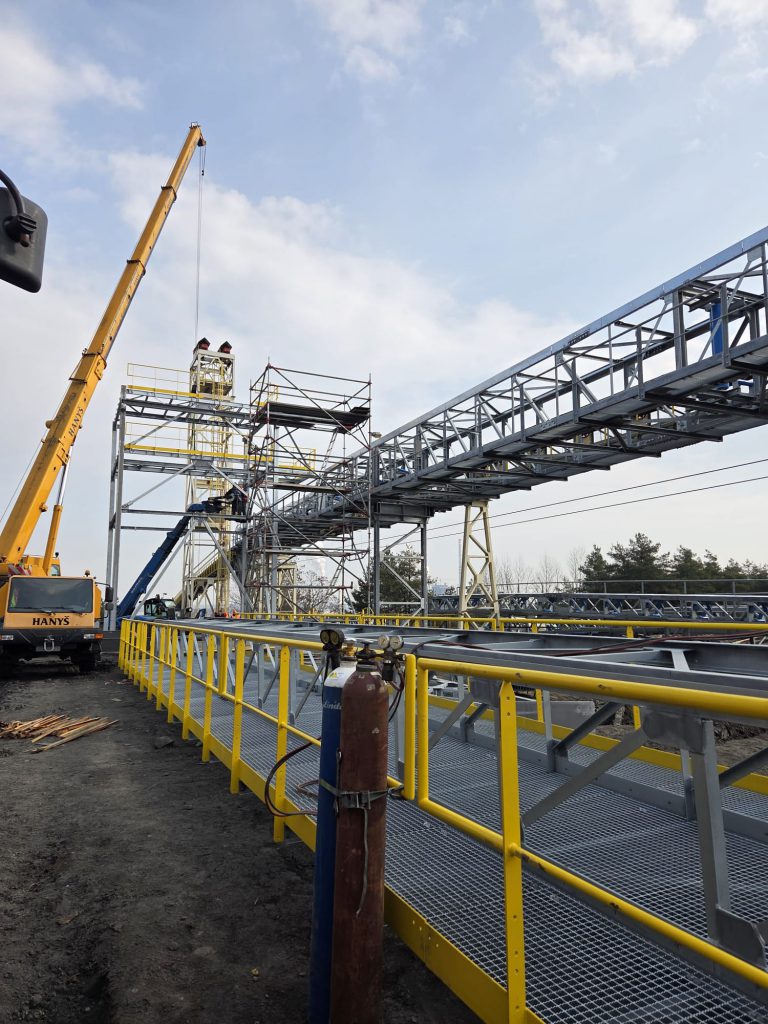

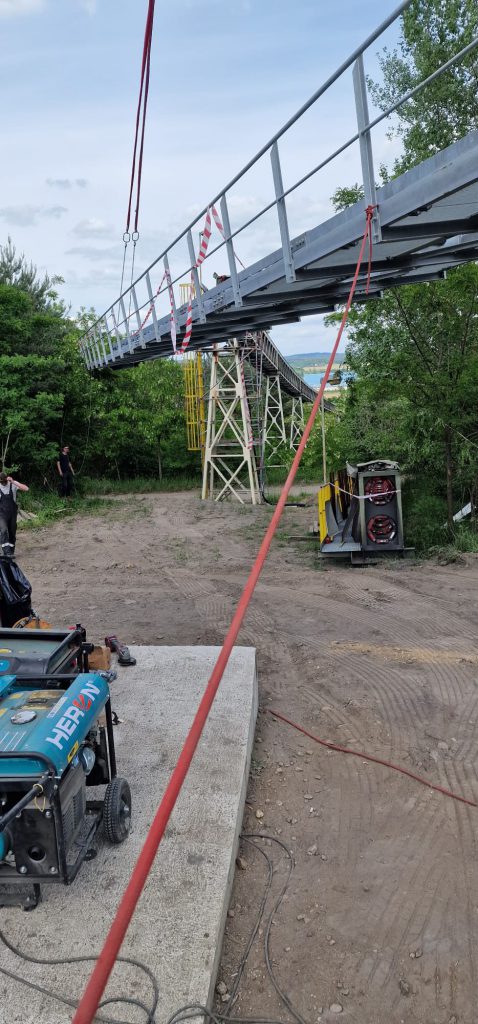

Současně probíhá příprava k instalaci nových mostových úseků/středních dílů uvedeného trubkového dopravníku.

08.04.2026

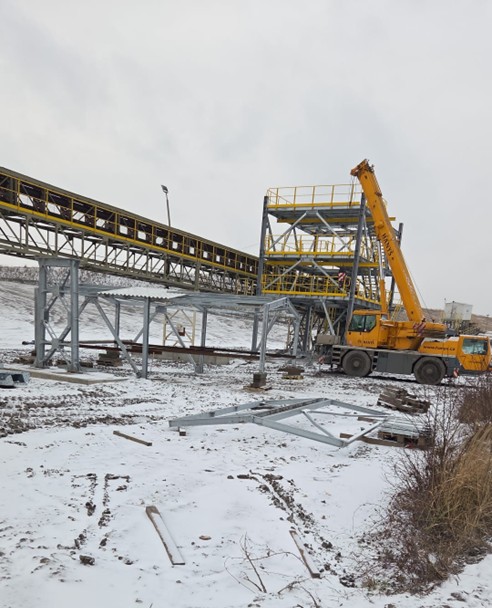

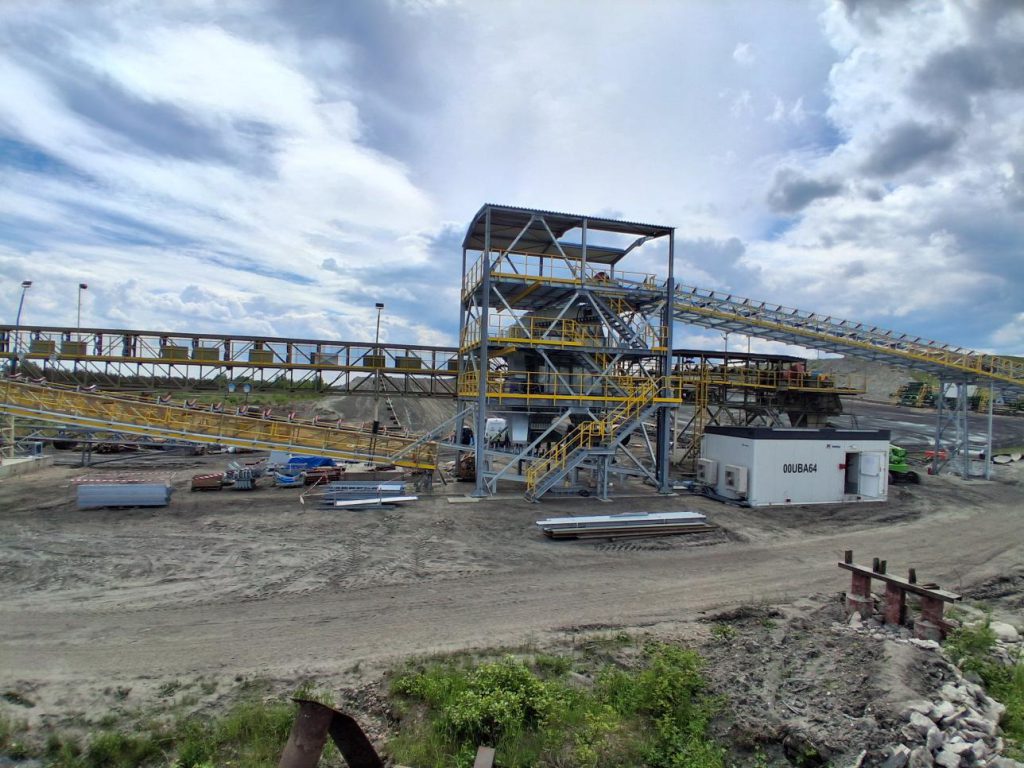

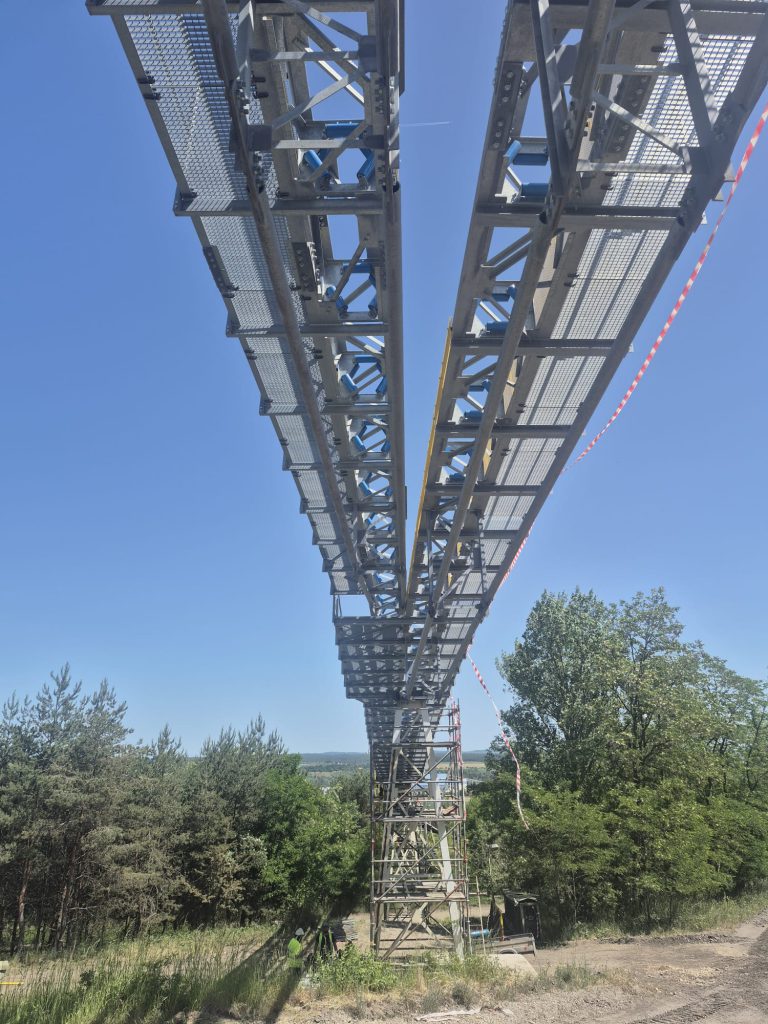

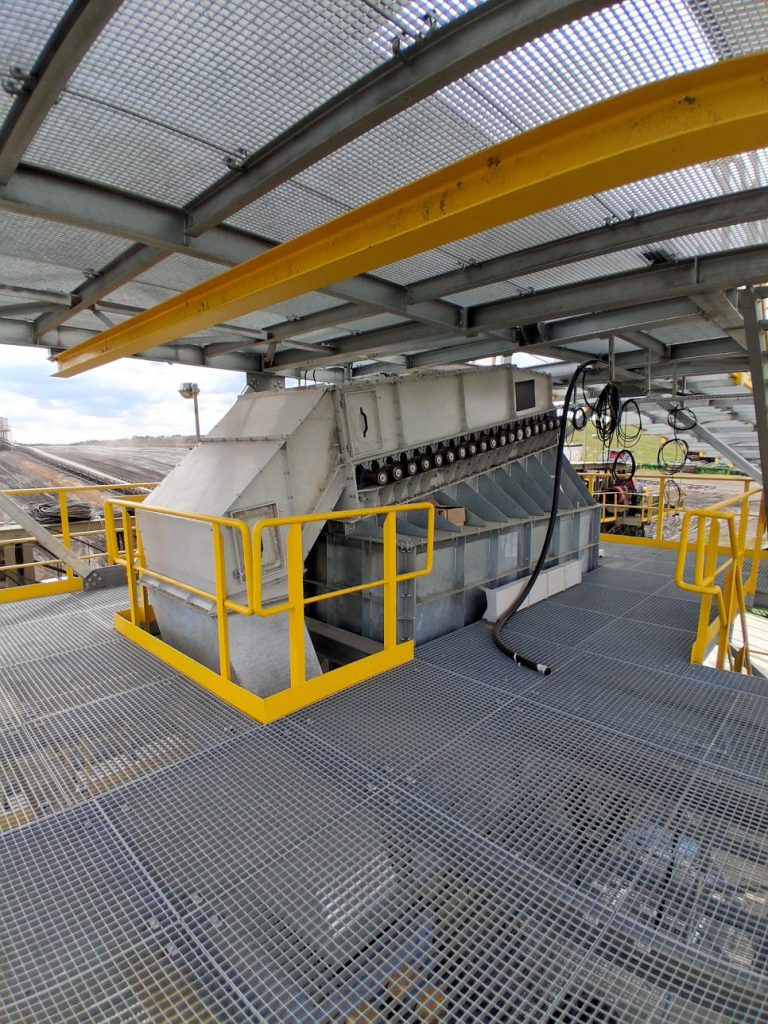

Práce na projektu pokračují. Přesypové veže PV1 a PV2 a technologický most dopravníku PD2 dokončeny.
Zahájeny přípravné práce pro vlastní přestavbu stávajícího trubkového dopravníku KOCH.

11.03.2026

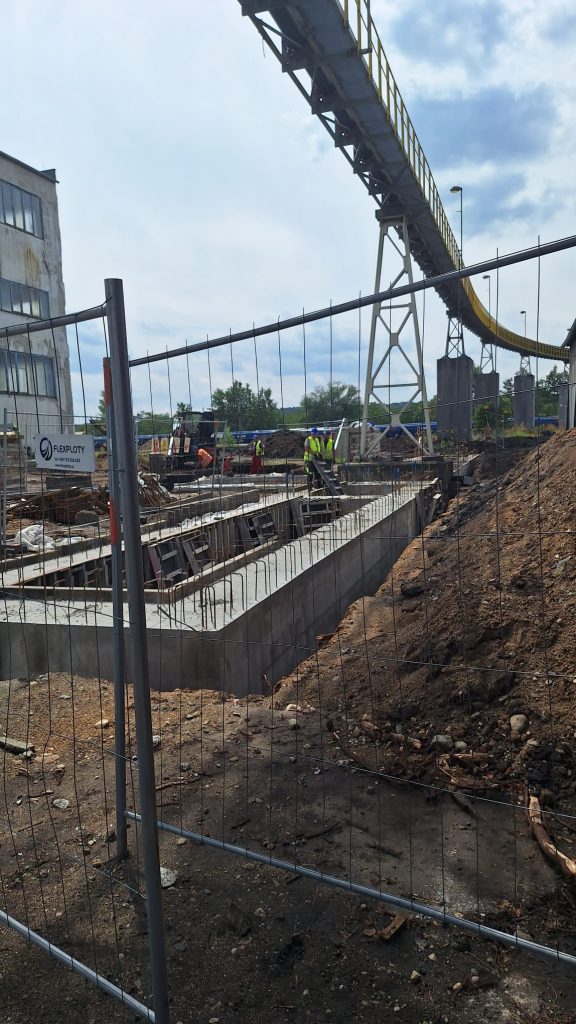

Práce na projektu Redeponizace Mělník pokračují stavbou přesypové veže PV2 a kompletací technologického mostu dopravníku PD2 v lokalitě Panský les. Po dokončení kompletace konstrukcí dojde k vlastnímu osazení uvedeného mostu na připravené podpěry.

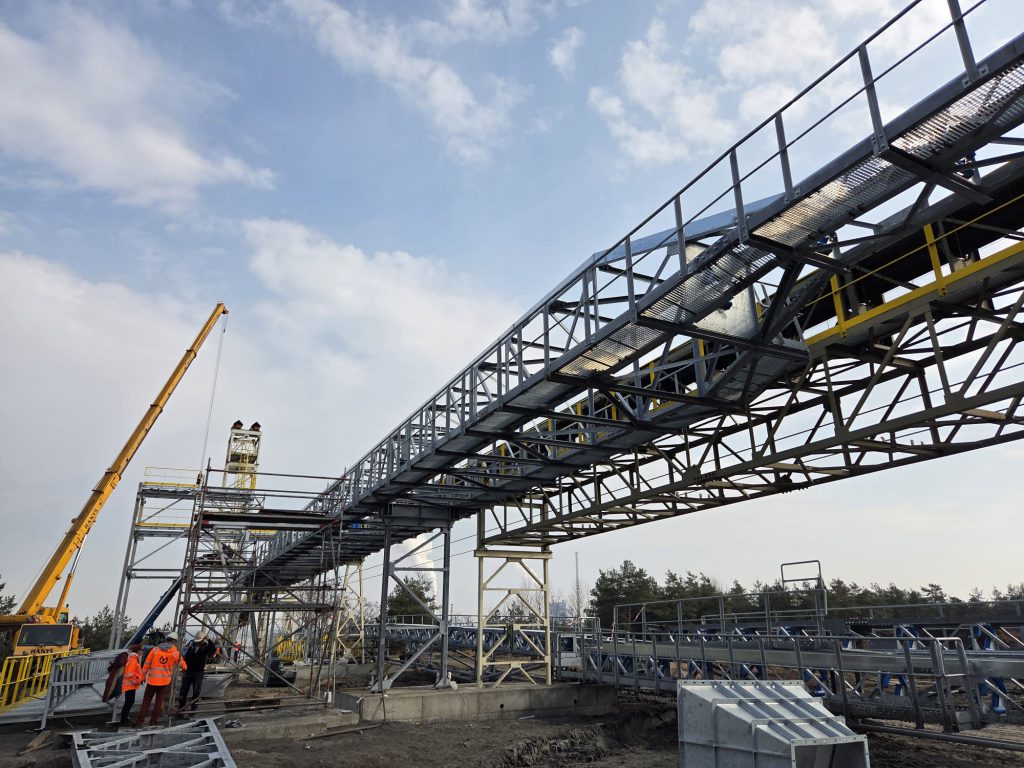

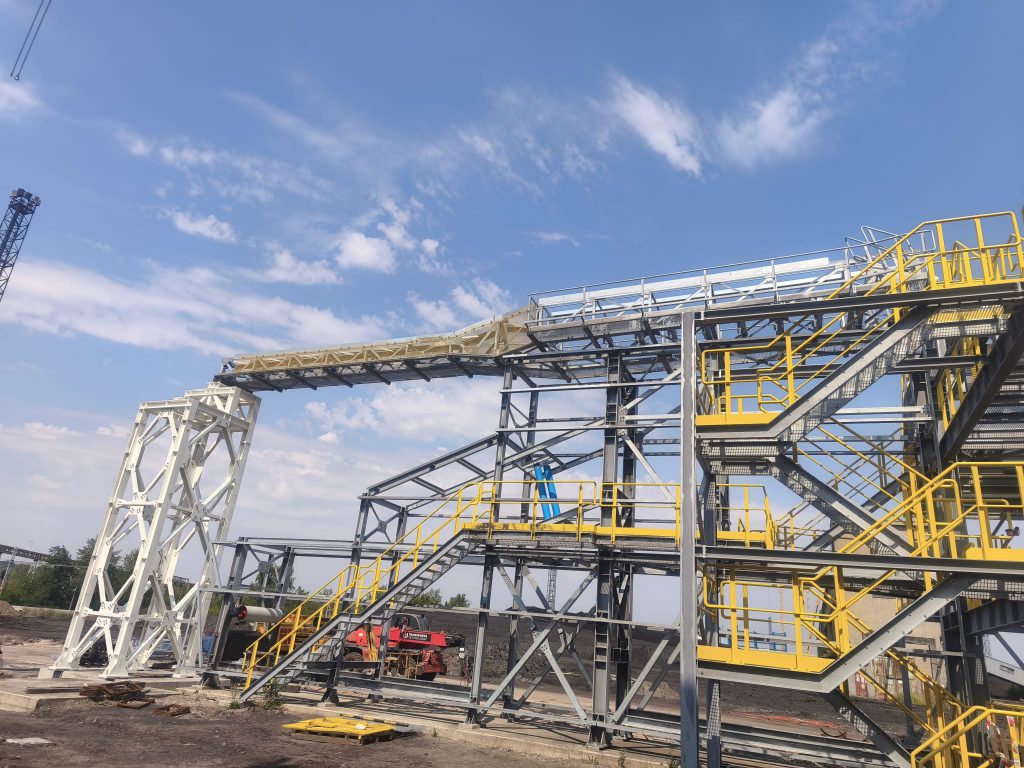

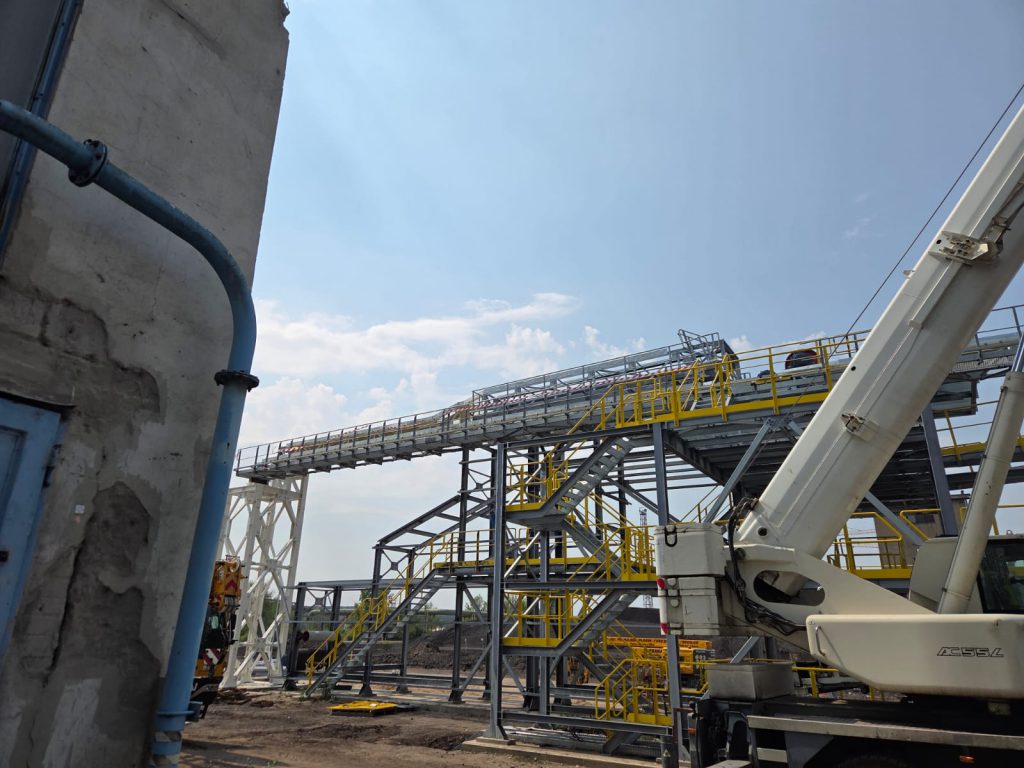

I v nepříznivém počasí komplikujícím dopravu a vlastní postup prací pokračuje výstavba pro našeho významného obchodního partnera ČEZ Energetické produkty, s.r.o. na projektu ZKAPACITNĚNÍ TECHNOLOGIE PRO REDEPONIZACI, DOPRAVU A PRODEJ VEP NA EGT-REKONSTRUKCE DOPRAVNÍKU KOCH v lokalitě Elektrárna Mělník v plánovaném tempu a v souladu s harmonogramem plnění.

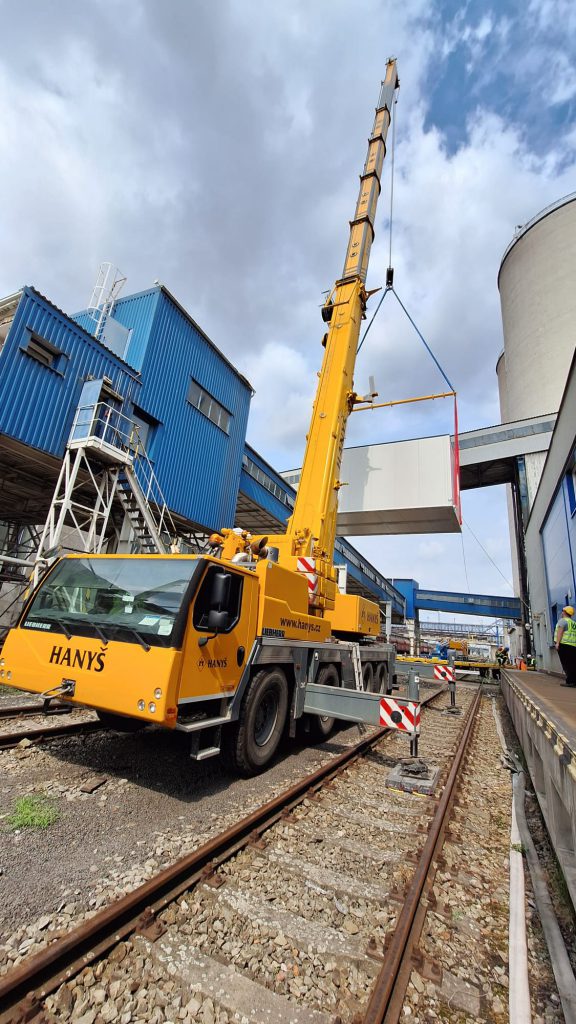

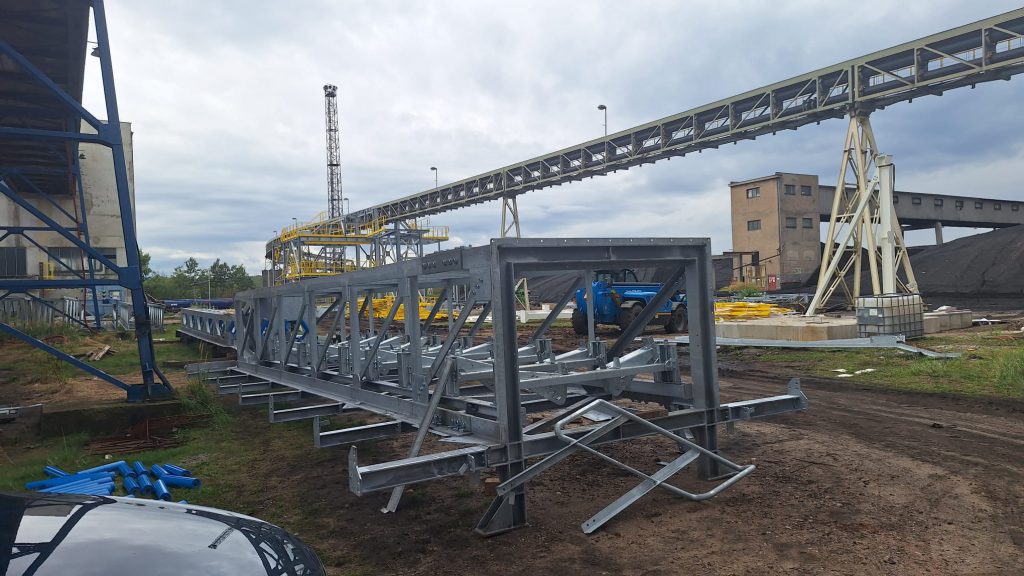

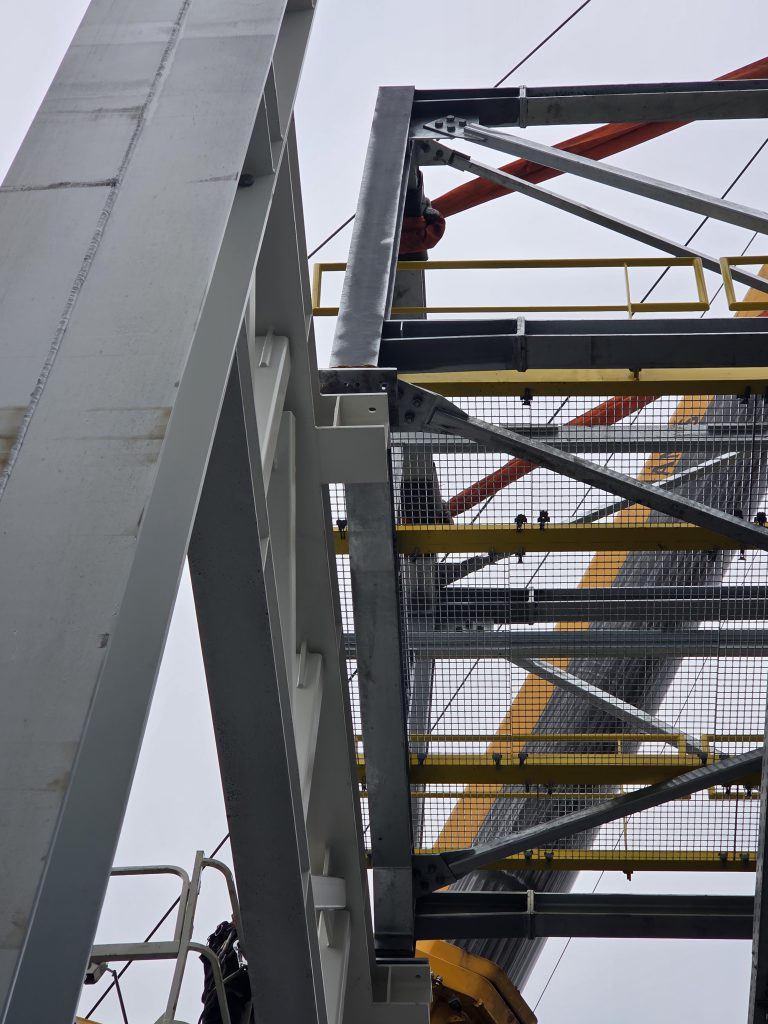

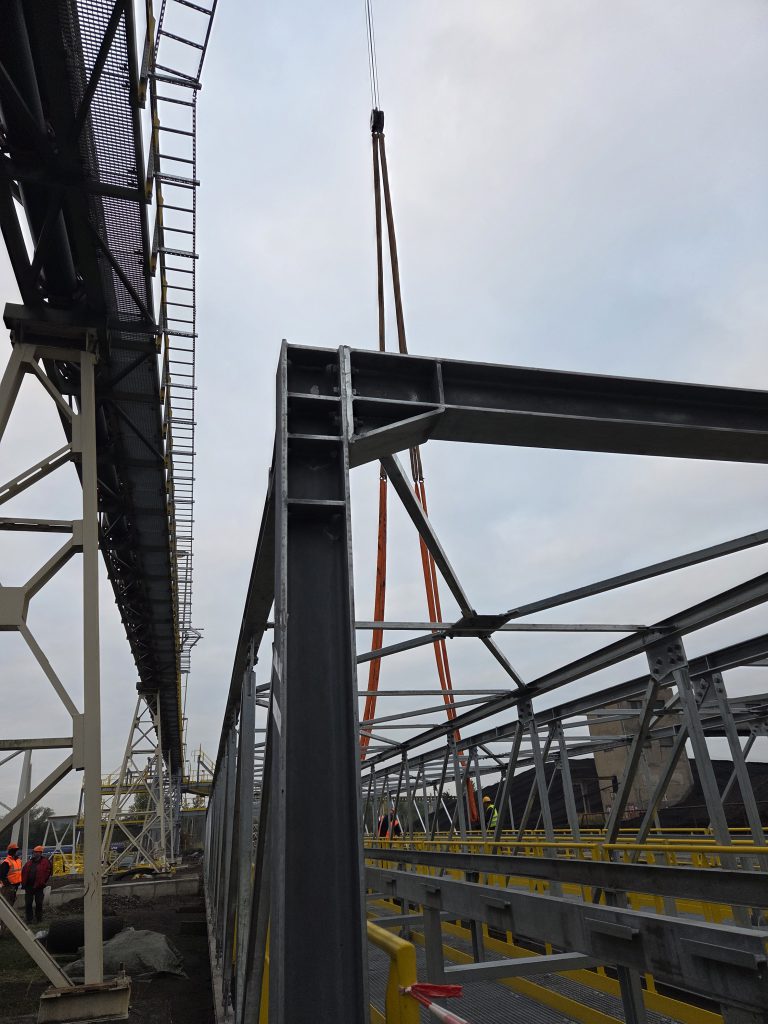

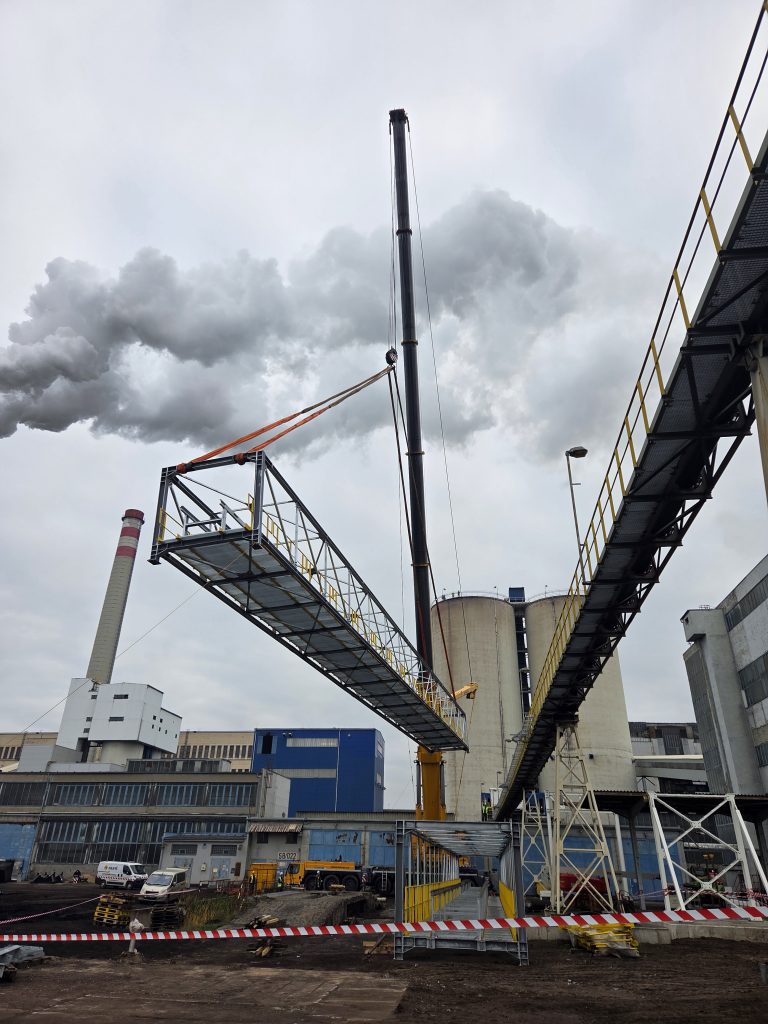

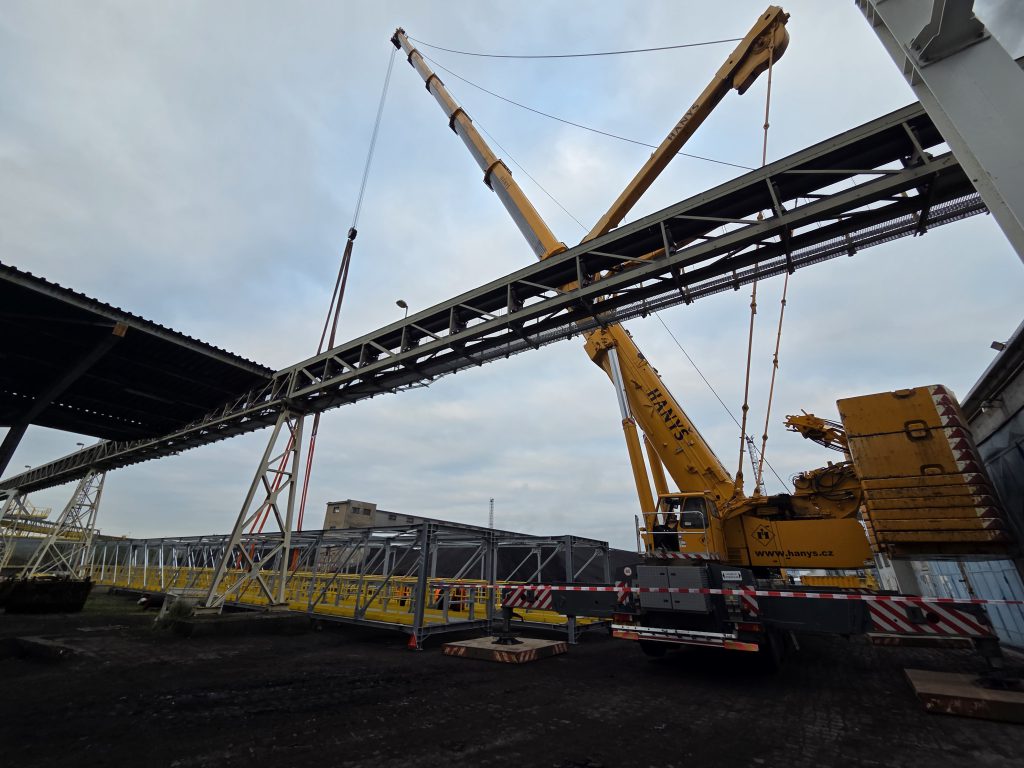

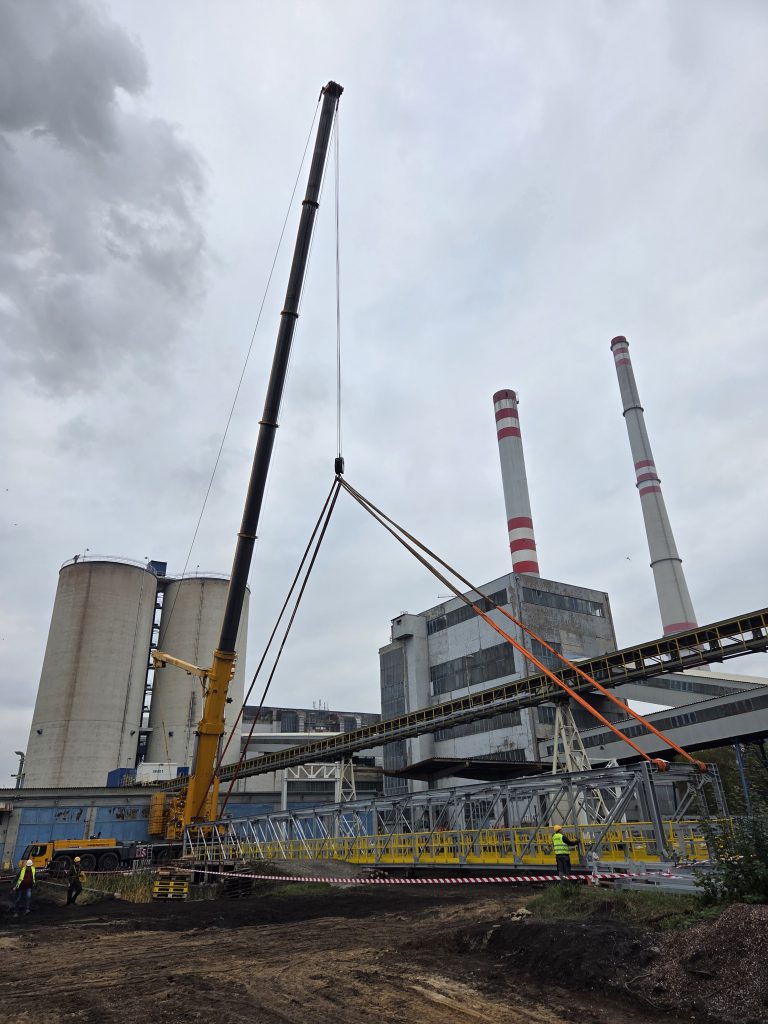

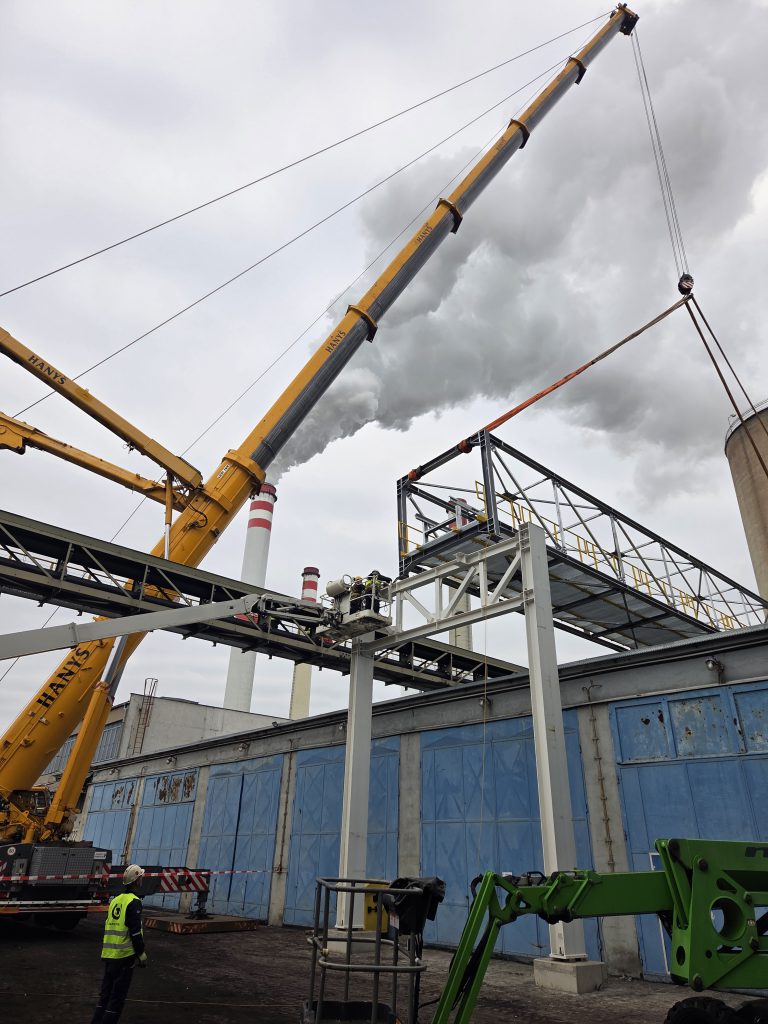

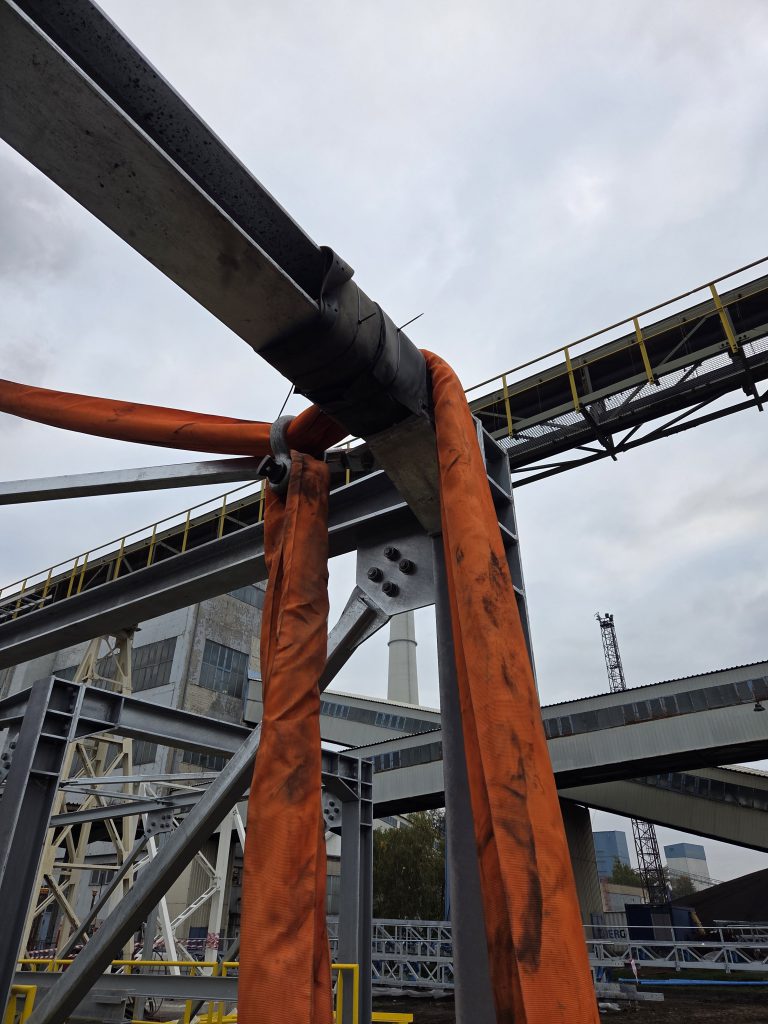

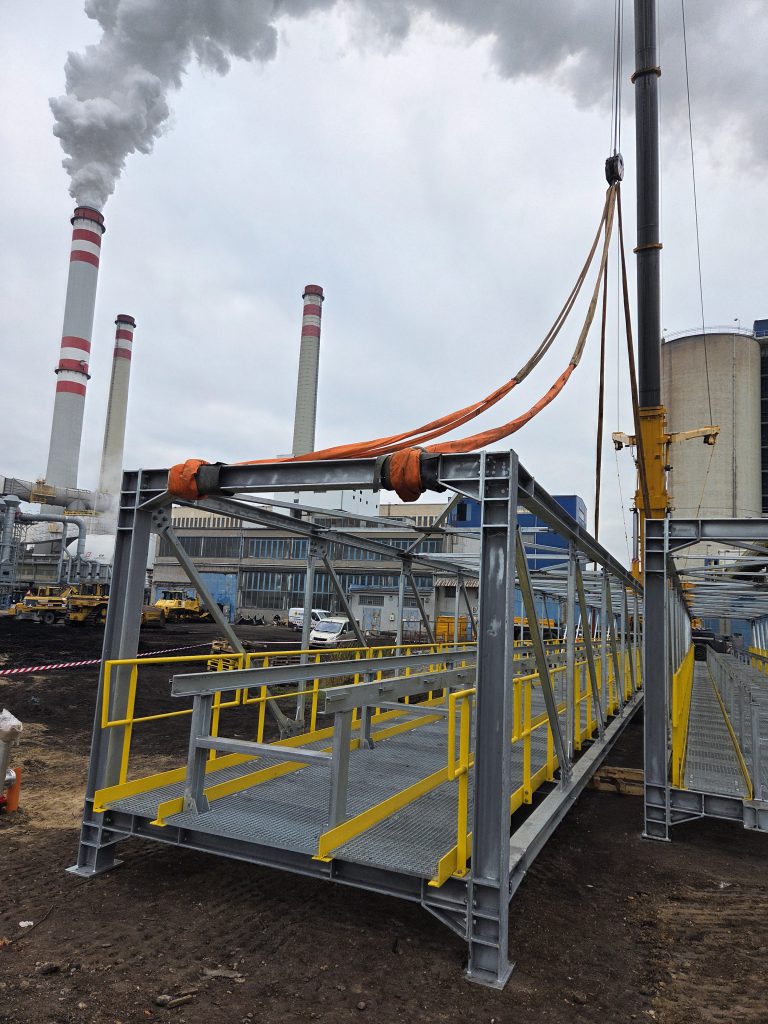

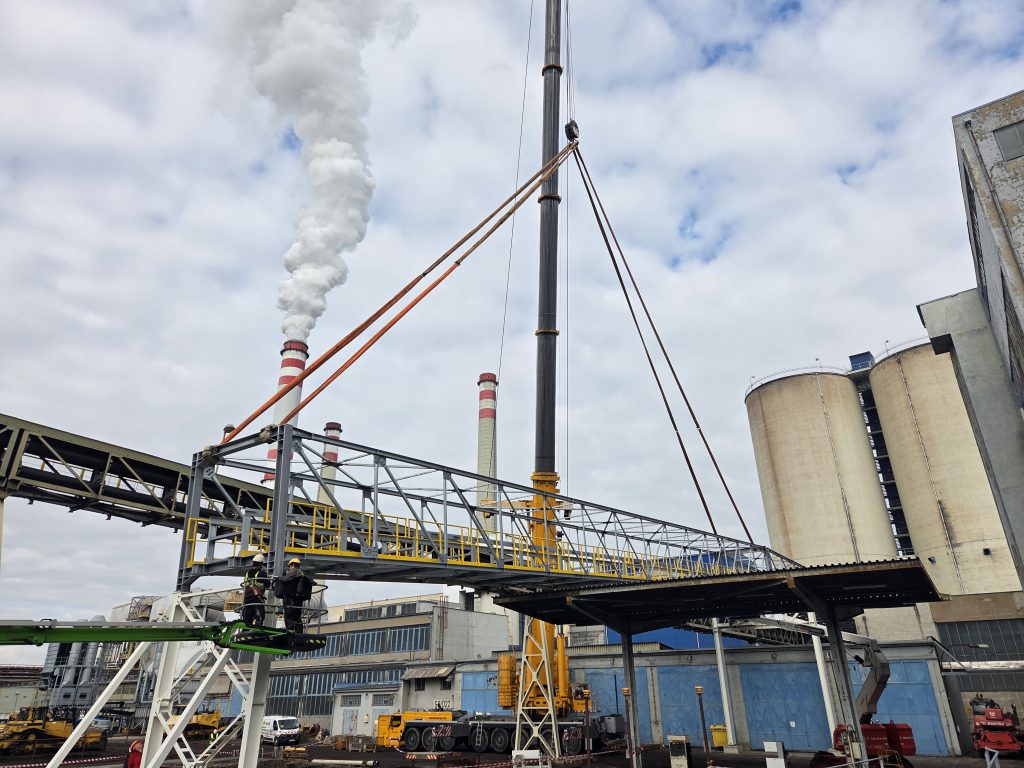

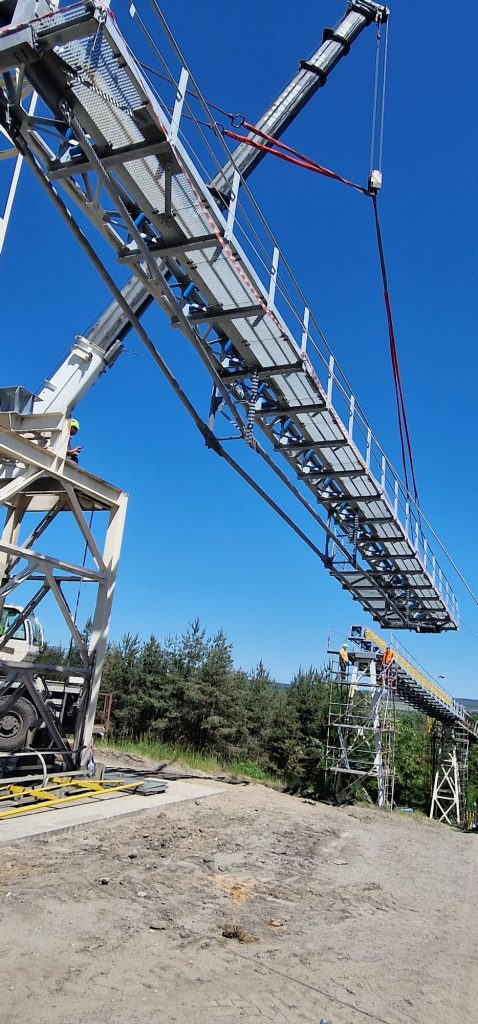

Montáž těžkých mostů pro PD5, každý o hmotnosti zhruba 30 t.

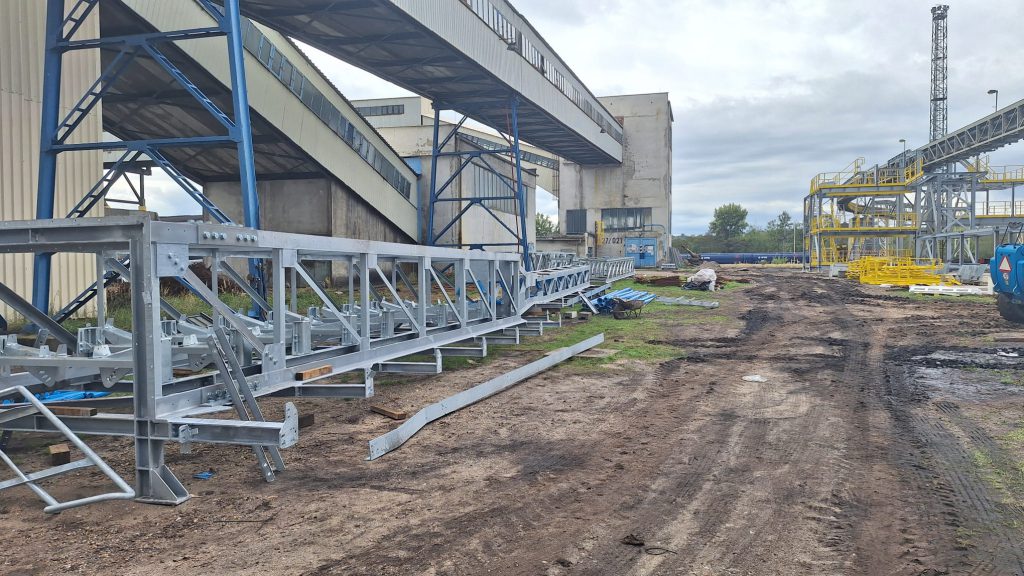

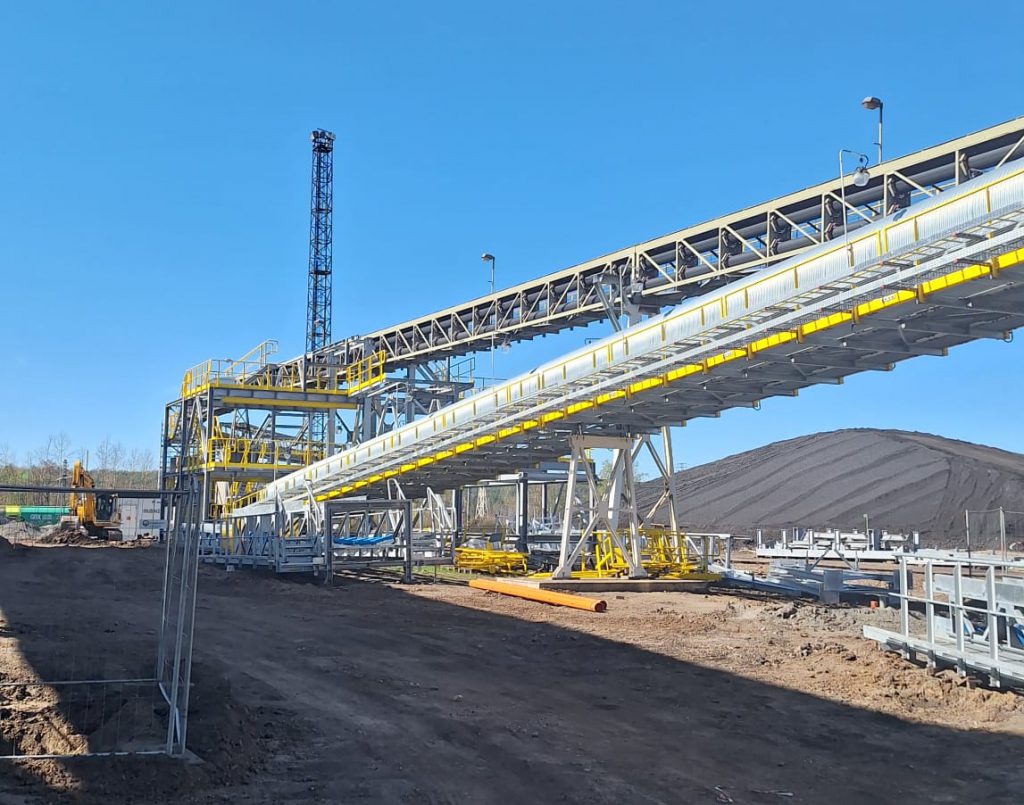

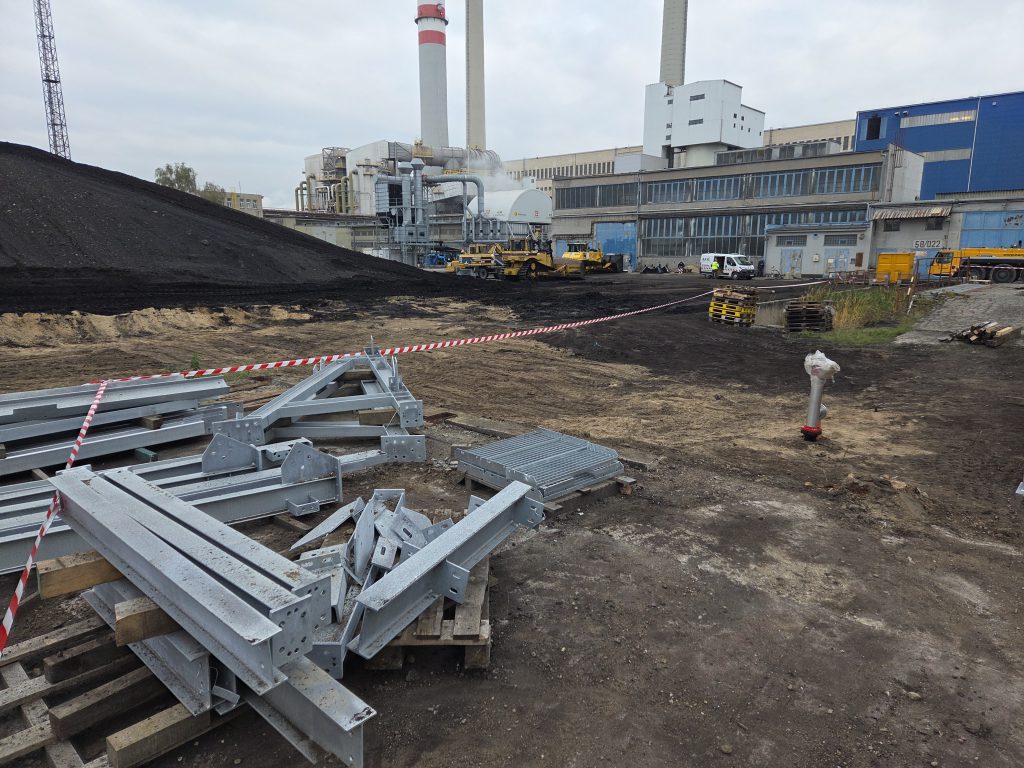

V rámci realizace projektu Redeponizace VEP na EGT EMĚ práce pokračují předmontáží nových středních dílů pro úpravu stávajícího trubkové dopravníku.

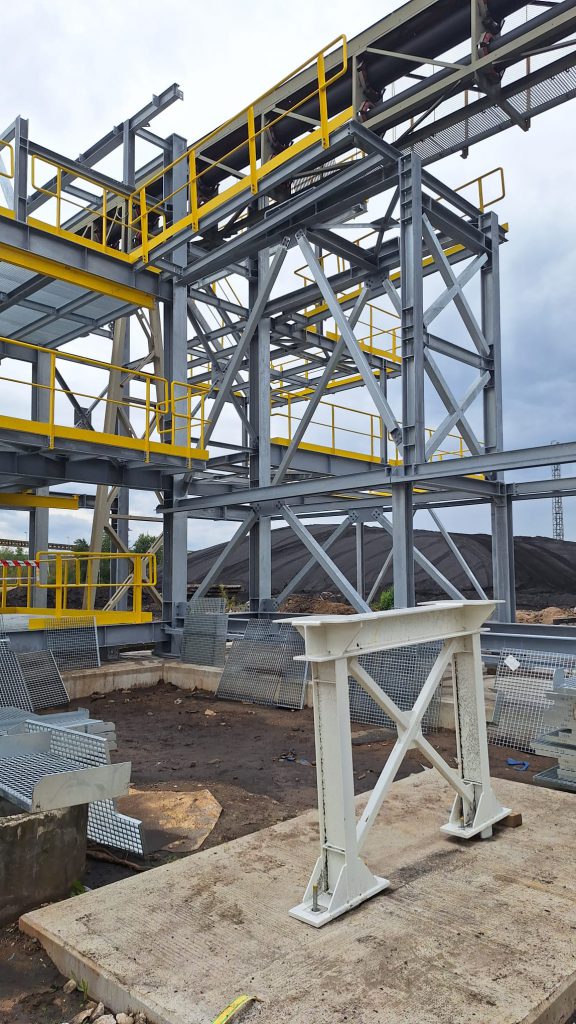

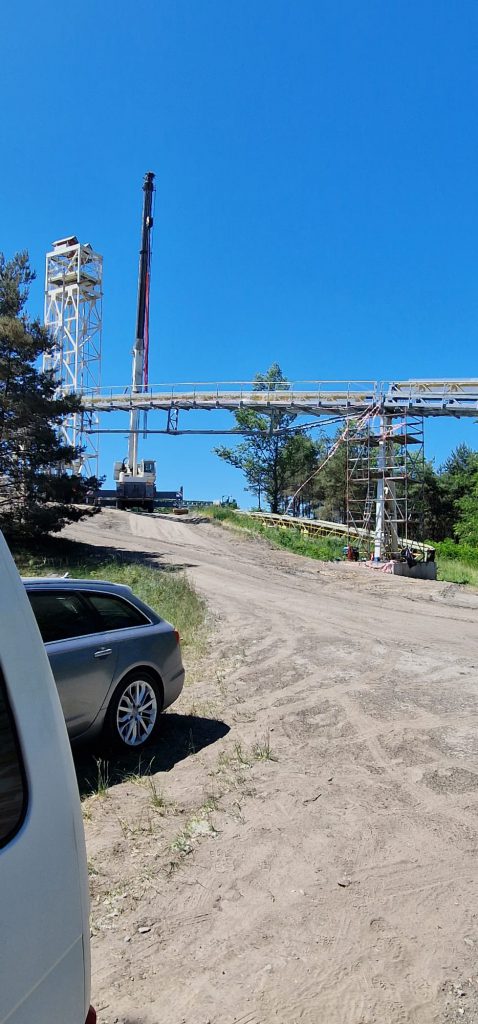

Montáž PV3

12.8. návoz a zahájení montáže PV3

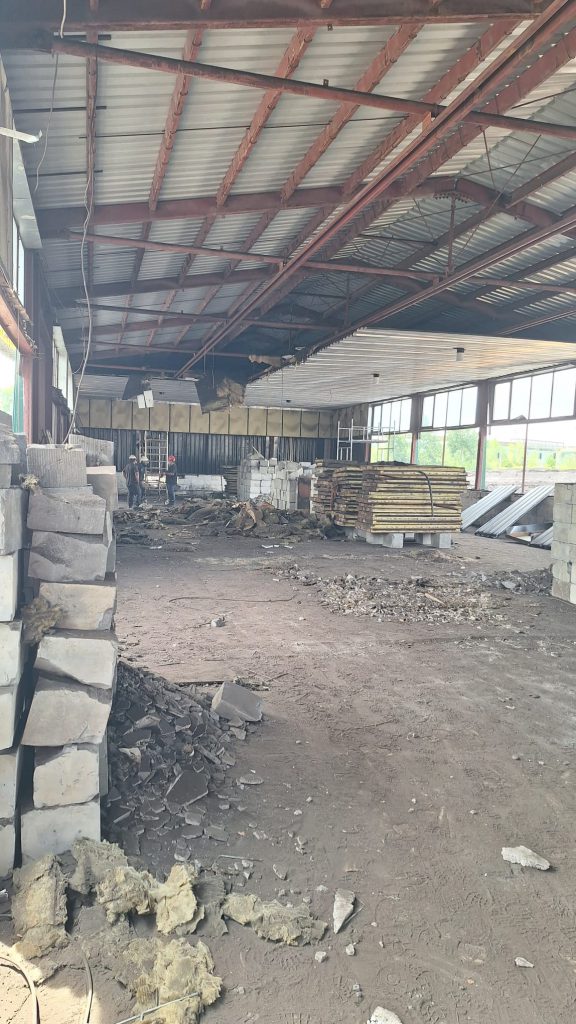

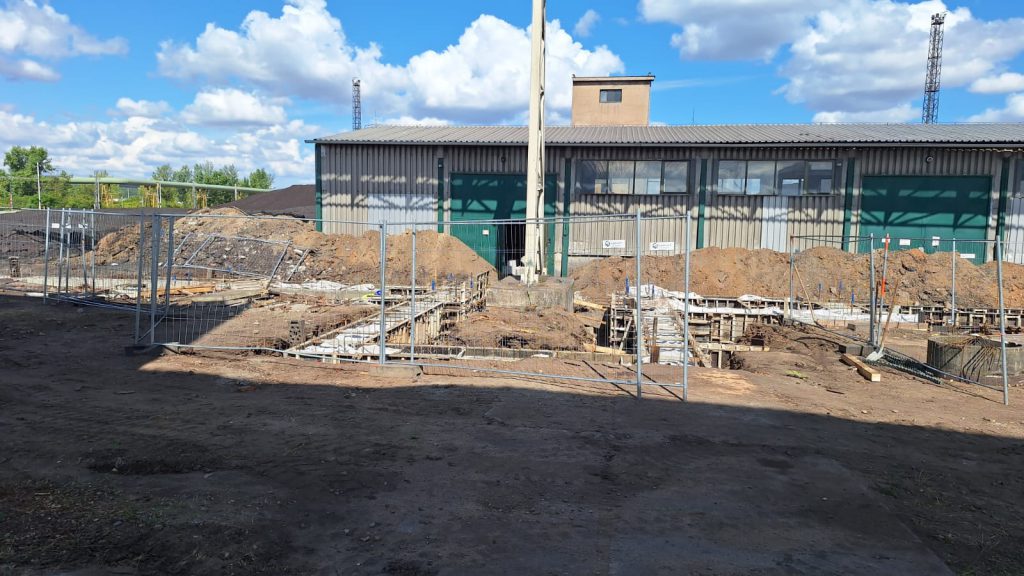

Souběžně probíhá montáž nové ocelové konstrukce rozšíření a úpravy objektu nakládky a dále v rámci příprav následné etapy šetrná demontáž stávající haly „Jeseník“.
